一、分布式光伏业务基本操作以及基础知识

1. 分布式光伏主推建站模式是什么?

目前点尔科技对接合作的平台厂商主推的是户用光伏25年租赁模式

户用光伏25年租赁模式是指业主(客户)将符合条件的闲置屋顶出租给光伏企业安装光伏电站,由企业负责投资、建设与运维,业主按年获得租金,并在电站安装完成并网后获得一笔初装费。如果有业主选择自建模式也是可以开展业务的。

自建模式(全额投资/业主自建)是指由屋顶产权人自行出资购买光伏设备并负责建设,电站产生的发电收益(全额上网卖电或自发自用省电)全部归业主所有。相比25年租赁模式,自建模式能获得卖电收益,但业主需要承担全部的初期投资成本和后续长达25年的运维风险。

2. 开展业务时你要做什么

以下是开展业务的主要步骤:

  1. 直接和客户沟通是否愿意安装光伏,推广25年租赁模式。
  2. 根据定位或客户地址到达现场查看房型是否符合条件,估算面积能安装多少块光伏板。
  3. 询问客户本村安装光伏情况,找到附近的变压器/台区位置,初步判断台区剩余容量能否容纳预估的光伏板容量。
  4. 拍照记录:客户房屋照片、变压器(台区)照片、电杆号等重要信息。
  5. 如果台区初步判断有容量可以安装,就可以使用点尔APP录入订单基本信息,进一步跟进。

3. 目前业务核心问题

  • 这个台区还能不能装?
  • 客户是否同意安装?

4. 变压器额定功率容量参考(简单记忆)

变压器容量 约可安装户数
50 kW≈ 可安装 1 户
100 kW≈ 可安装 2 户
160 kW≈ 可安装 3 户
200 kW≈ 可安装 4 户

5. 经验公式(快速判断)

50 kW → 约55块730W板
100 kW → 约109块730W板
160/200 kW → 按比例递增

二、判断客户是否符合安装条件

1. 客户是否愿意安装光伏(这里都是25年租赁模式)

直接和客户沟通是否愿意安装光伏。如果客户不愿意,询问什么原因——可能会遇到客户听信光伏有辐射的谣言,需要你用专业的光伏知识打消他的顾虑。

也可能会遇到客户认为是骗贷款的诈骗行为,这需要你给他传达我们是正规企业经营,无骗贷这些触犯法律的行为。

2. 同时观察现场电线情况

看"四线情况":

  • 动力线(工业/商业用电,我们称为四线)
  • 光伏四线(已接入光伏系统的线路)
  • 判断该区域是否已有多户安装

3. 辨别电网四线和台区的图片讲解

台区指电力系统中由一台(或多台并列)配电变压器供电的区域,属电力经济运行管理术语。其物理范围涵盖变压器低压侧出线至用户电能表之间的线路、设备及覆盖区域,是供电企业进行配电管理、线损核算及用户服务的基本单元。

变压器(台区)

▲ 图1 变压器(台区)

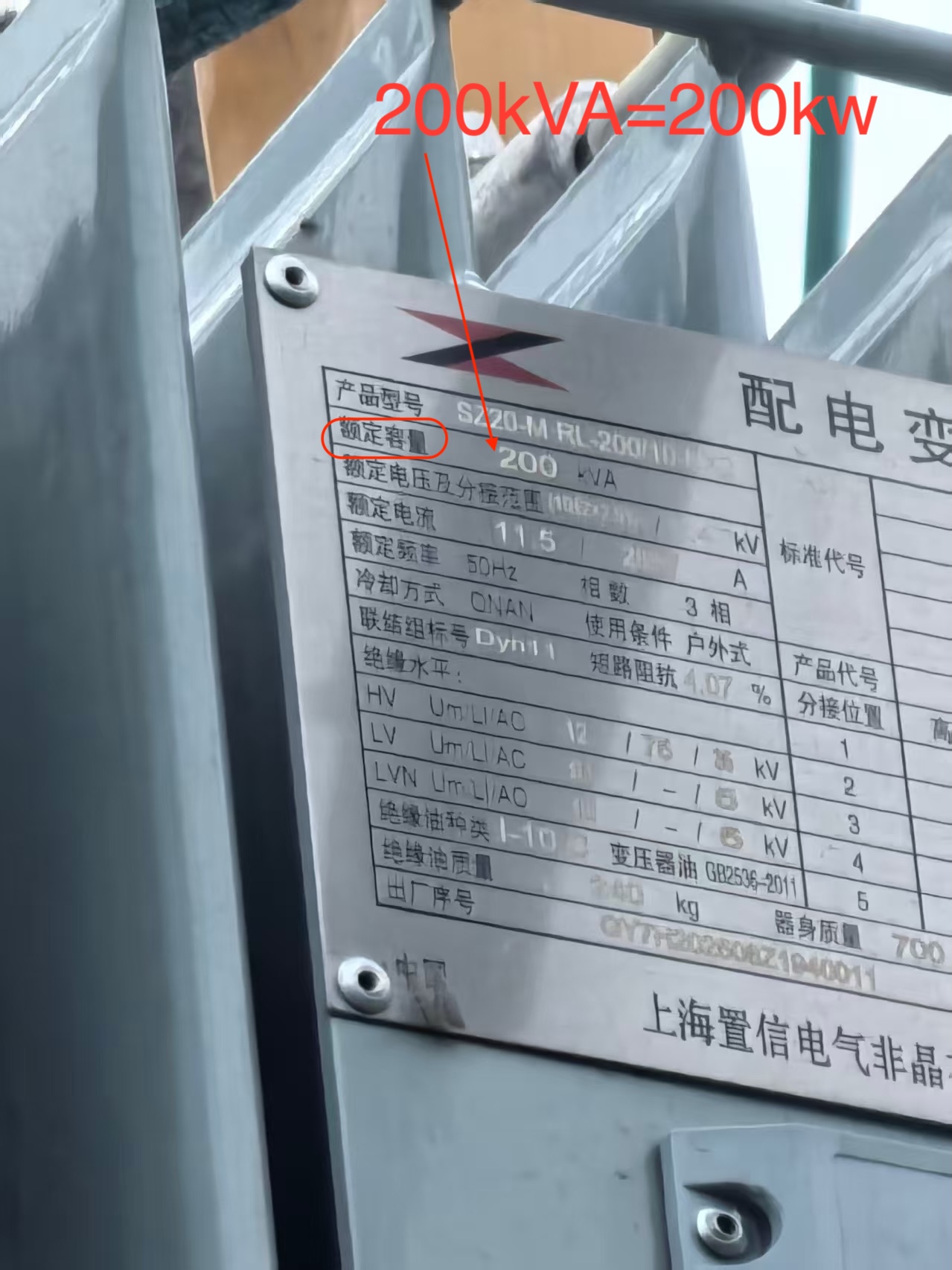

变压器铭牌

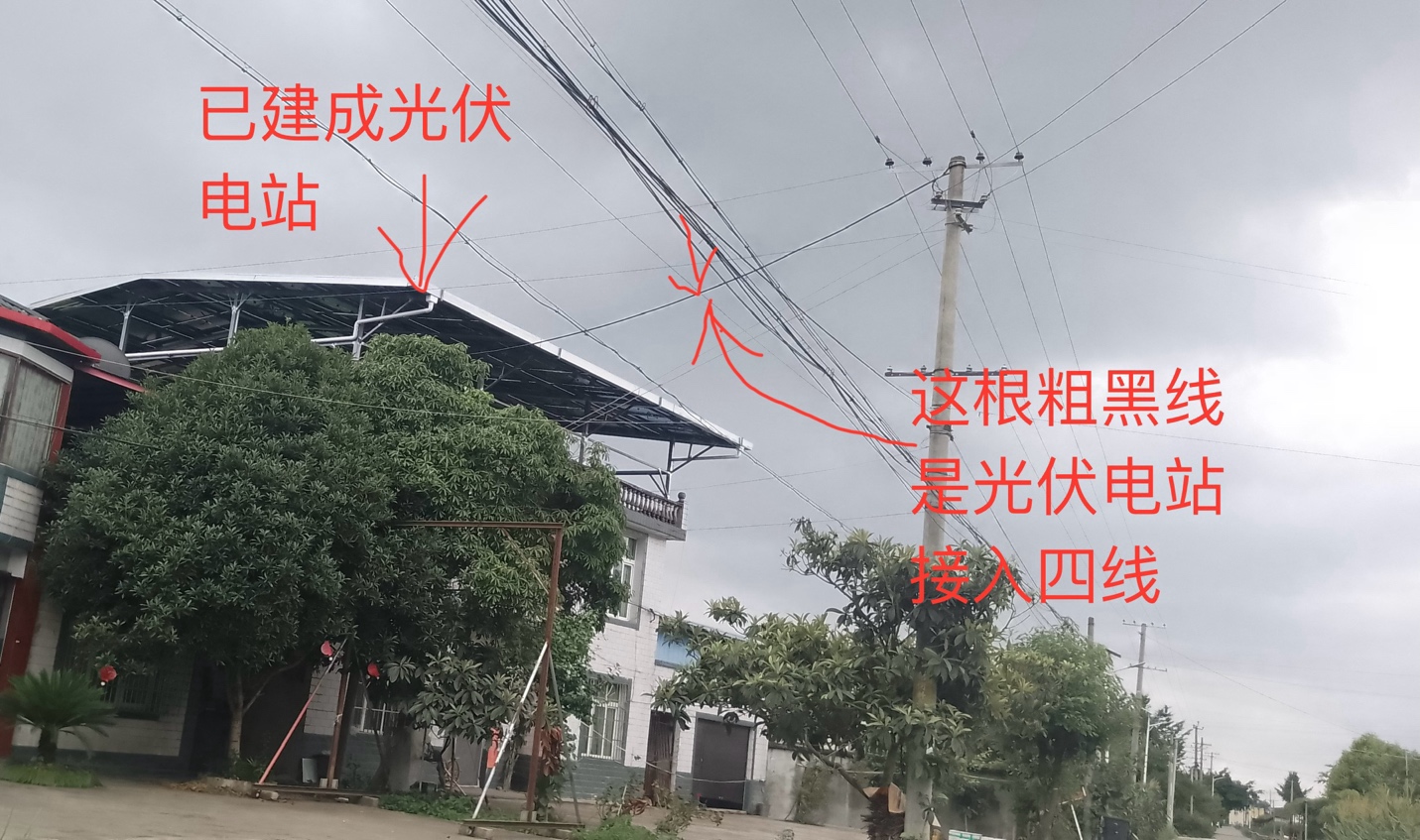

▲ 图2 变压器铭牌
变压器铭牌
▲ 图3 变压器铭牌

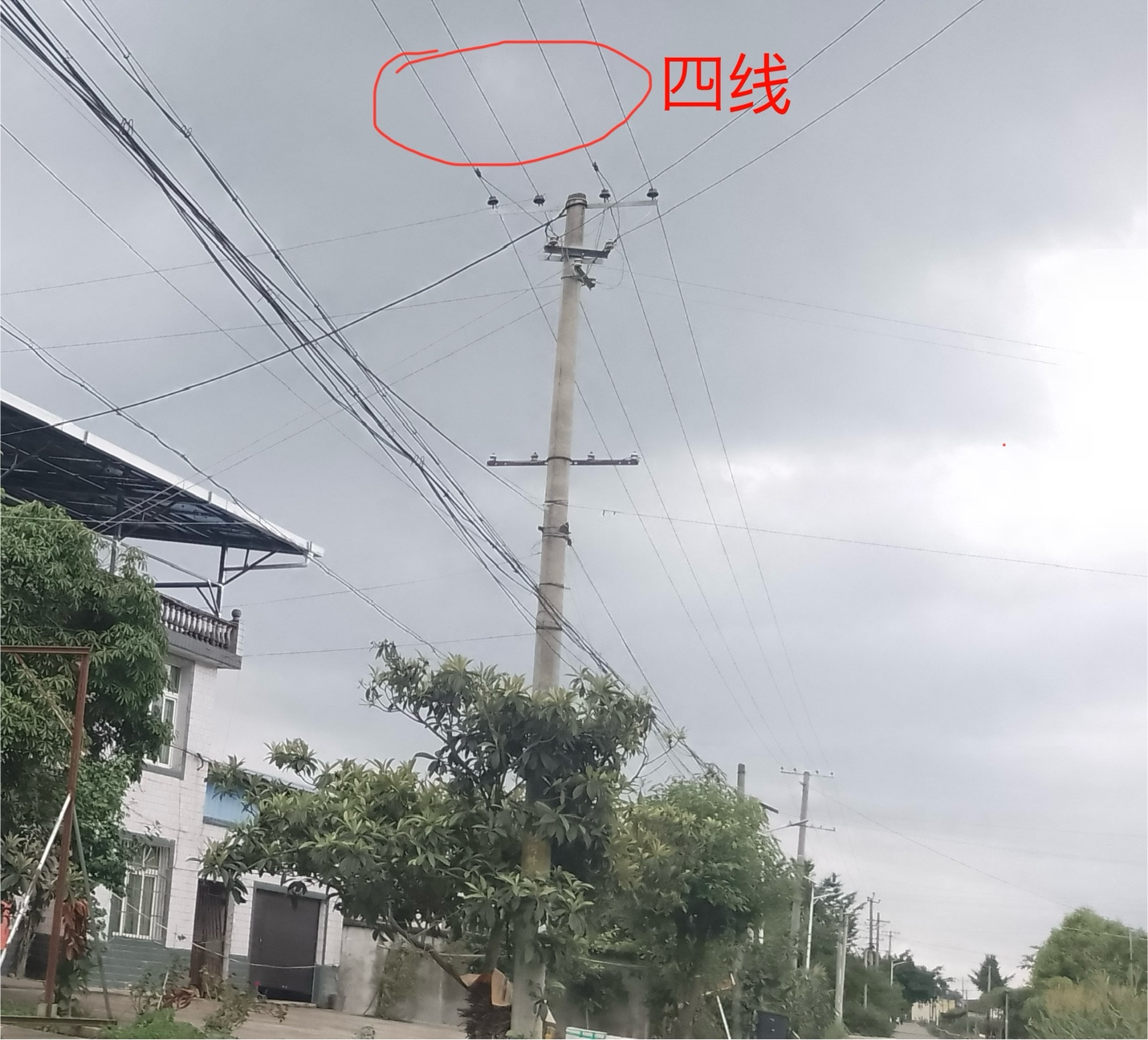

四线

▲ 图4 四线
光伏电站接入四线

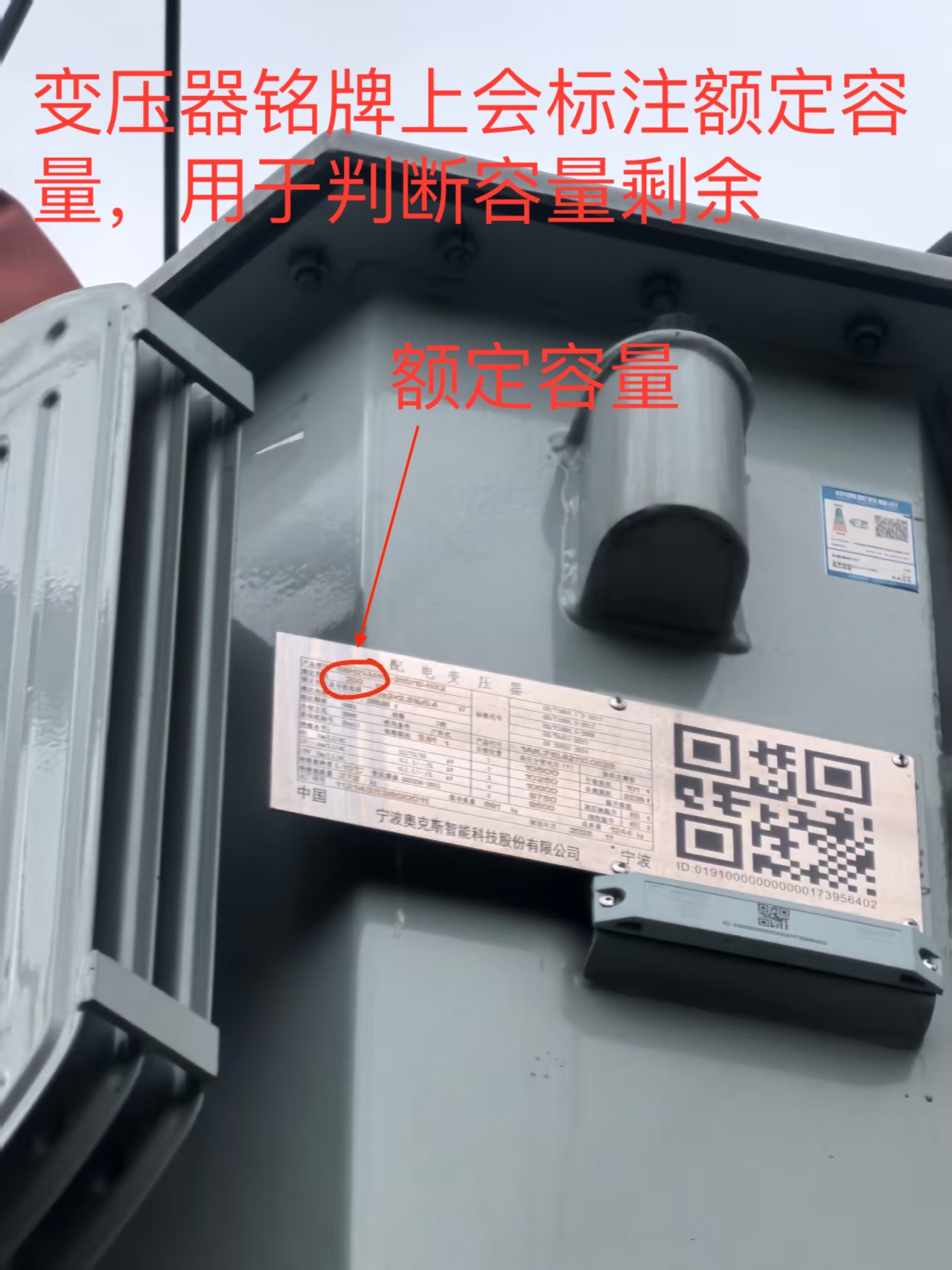

▲ 图5 光伏电站接入四线

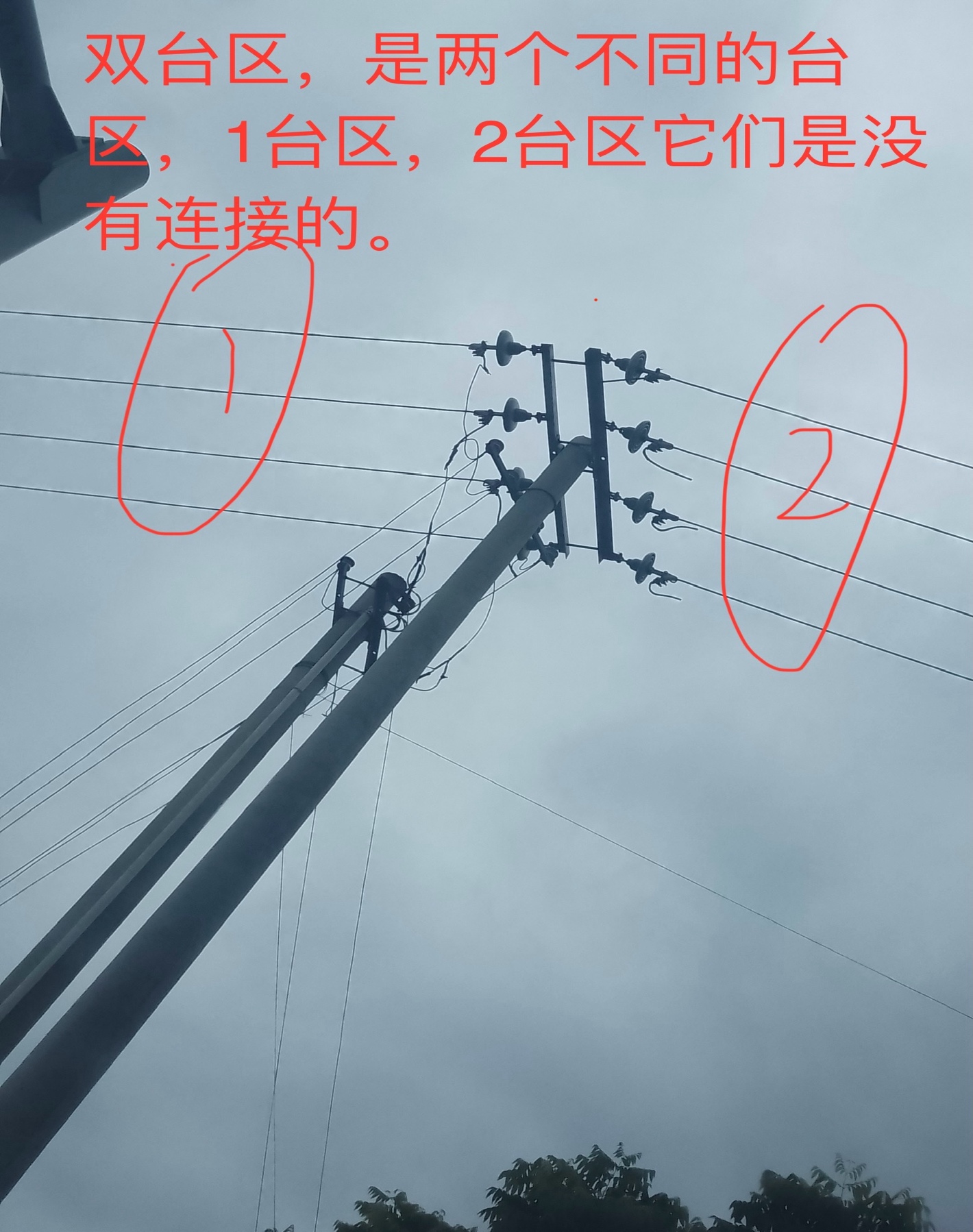

双台区四线-1
▲ 图6 双台区四线-1(独立的两个台区,中间没有连接电线,中间那个是支架)

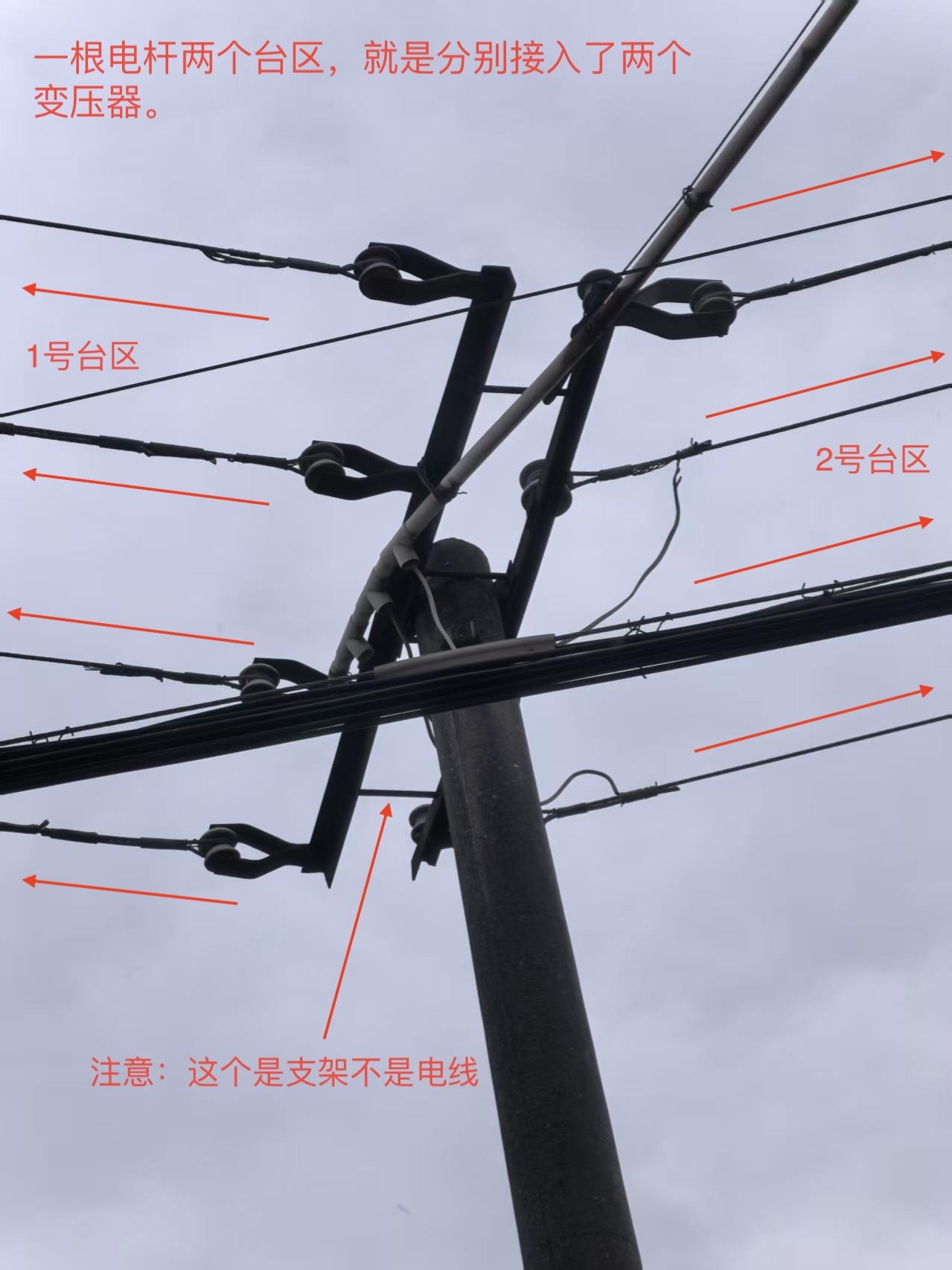

双台区四线-2
▲ 图7 双台区四线-2

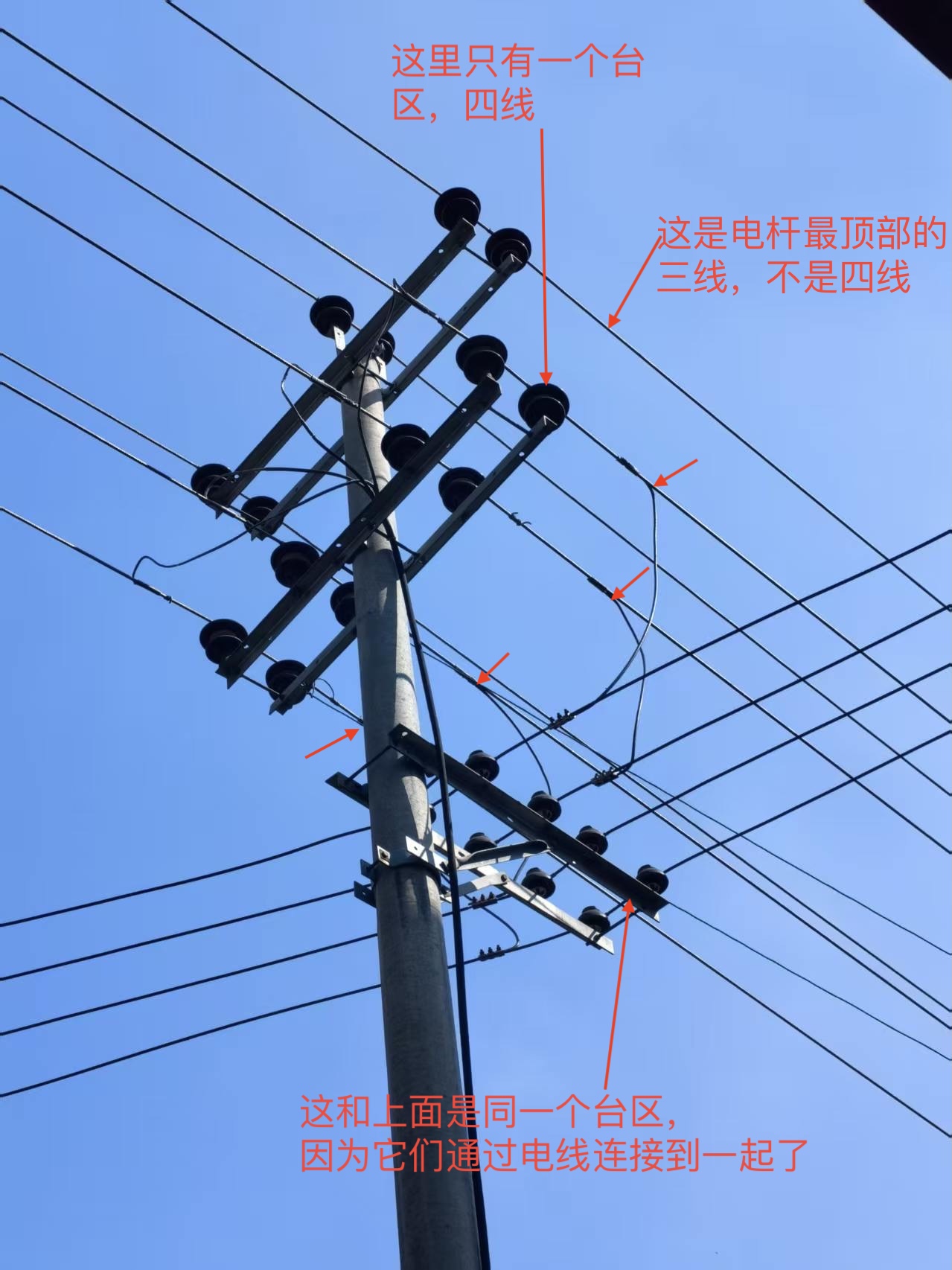

一个台区
▲ 图8 一个台区(线路相对复杂注意区分)
一个台区
▲ 图9 一个台区(注意区分绝缘子上的连接电线和支架)

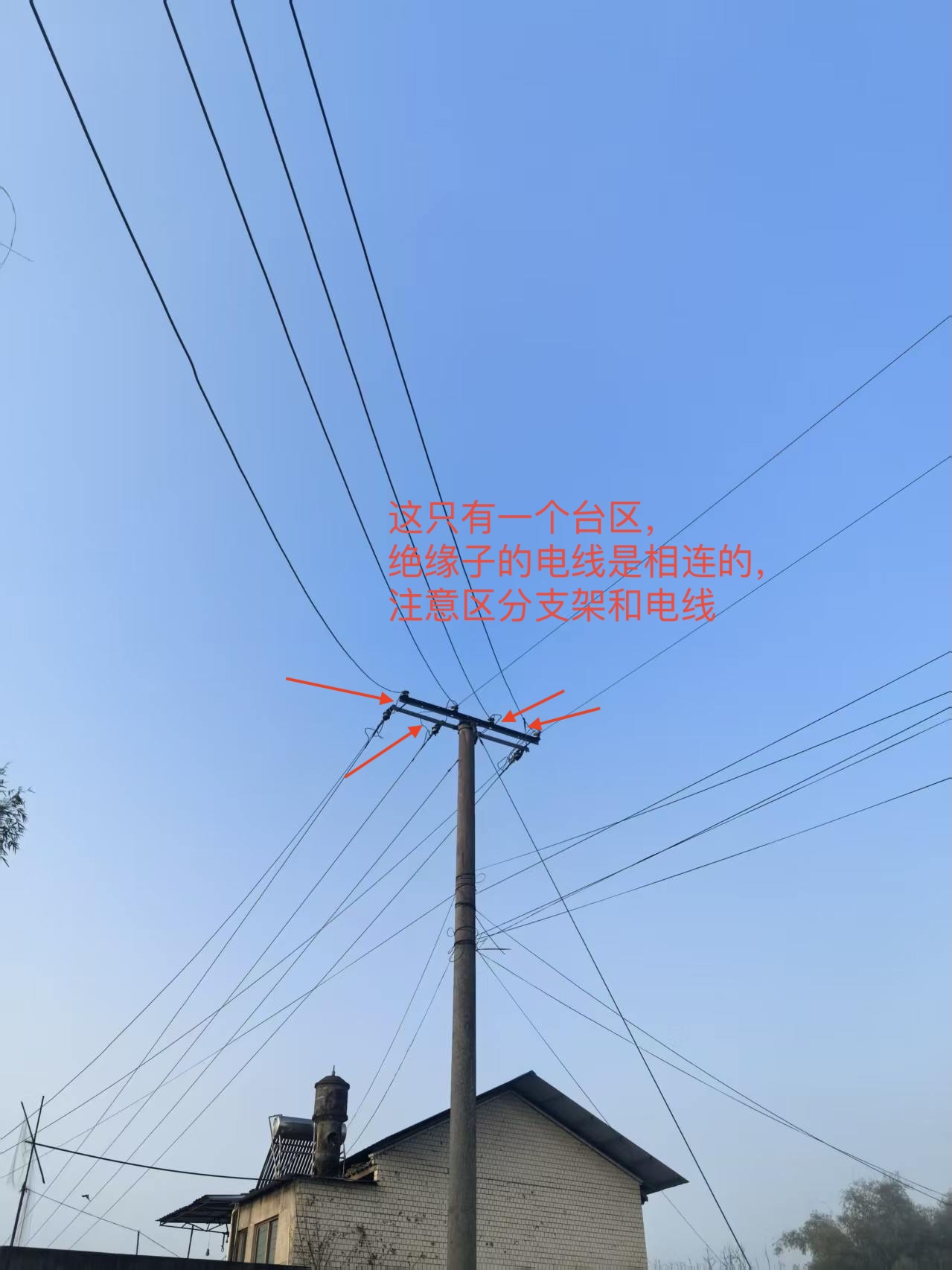

一个台区

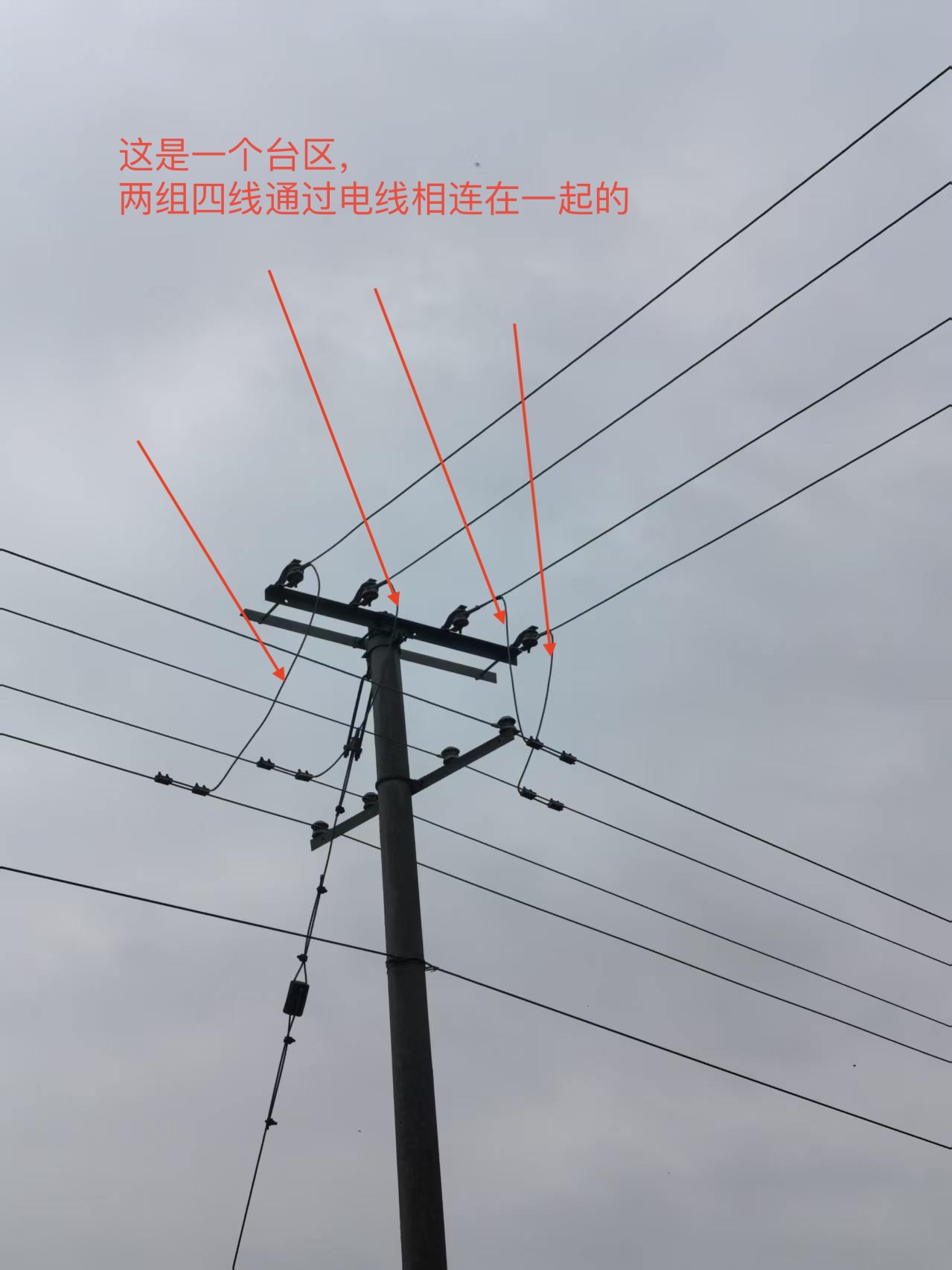

▲ 图10 一个台区(两组四线通过电线连接在一起)
电杆铭牌

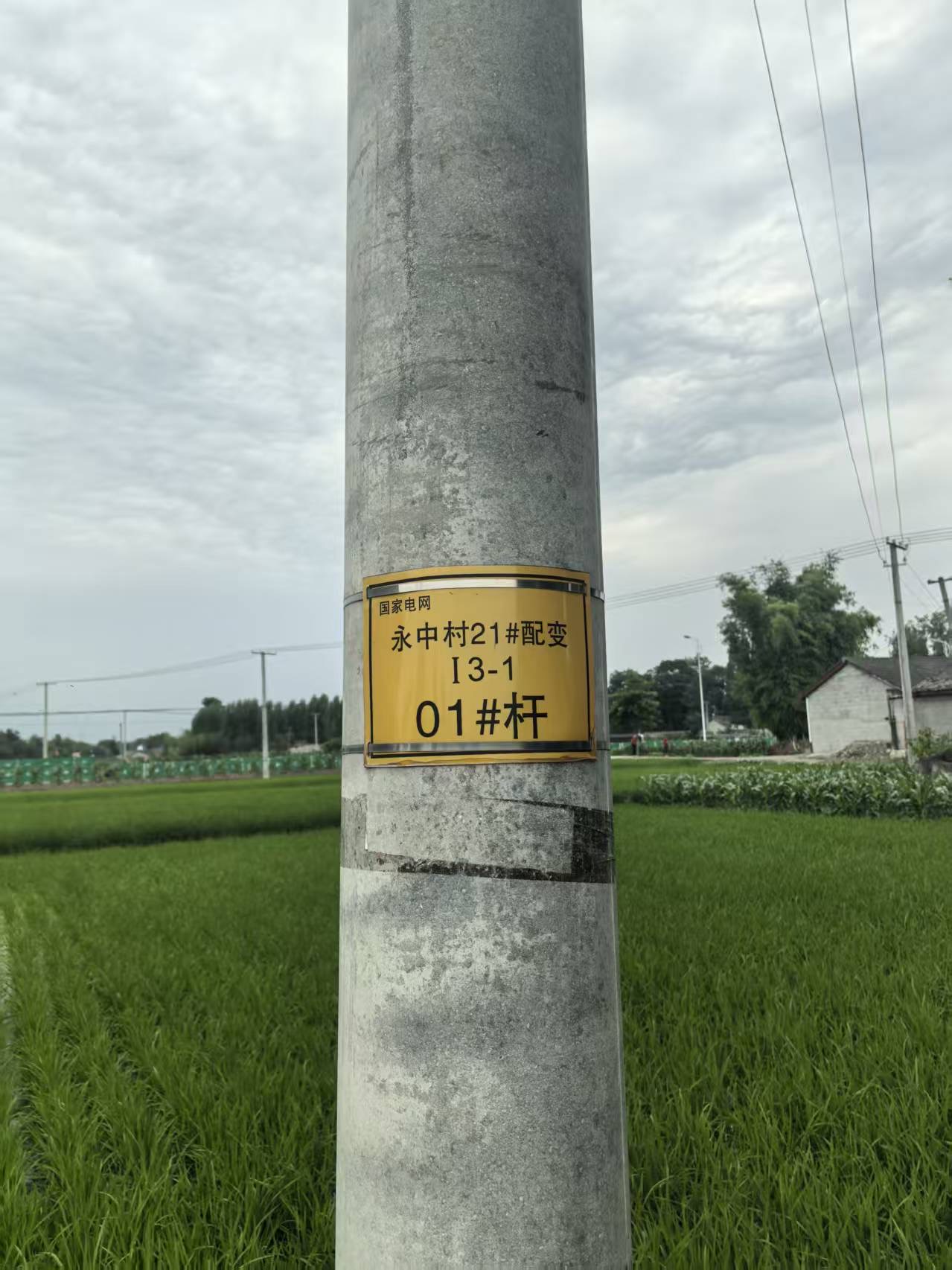

▲ 图11 电杆铭牌信息(平台商有时候查容量需要用到)

关键判断

  • 是否已经装满?
  • 是否还能新增安装用户?

三、判断房屋是否符合安装条件

1. 你要检查什么房子能不能装

核心任务:并不是所有的房子都可以安装光伏,应严格按照房屋类型与面积标准进行准入筛选。

✅ 可以安装的房屋类型:

  • 楼房:现浇水泥混凝土屋顶,承重及平整度佳。
  • 平房:现浇水泥混凝土屋顶,承重及平整度佳。
  • 带前后雨水沟的瓦房:结构稳固,具备标准排水条件。
  • 有独立庭院(符合面积>200㎡):院落产权清晰且面积充足,可搭建庭院支架或阳光房。

❌ 不适合安装:

  • 无法提供安装空间的房屋
  • 老旧危房:屋顶承重不足,存在坍塌安全隐患。
  • 小面积瓦房:瓦房加上家庭庭院总可用面积 < 200㎡(面积太小,无开发价值)。
  • 无独立产权 / 空间受限:无法提供合规安装空地的房屋。

2. 符合条件房型参考照片

楼房:

房型-楼房-1
▲ 图12 房型-楼房-1
房型-楼房-2

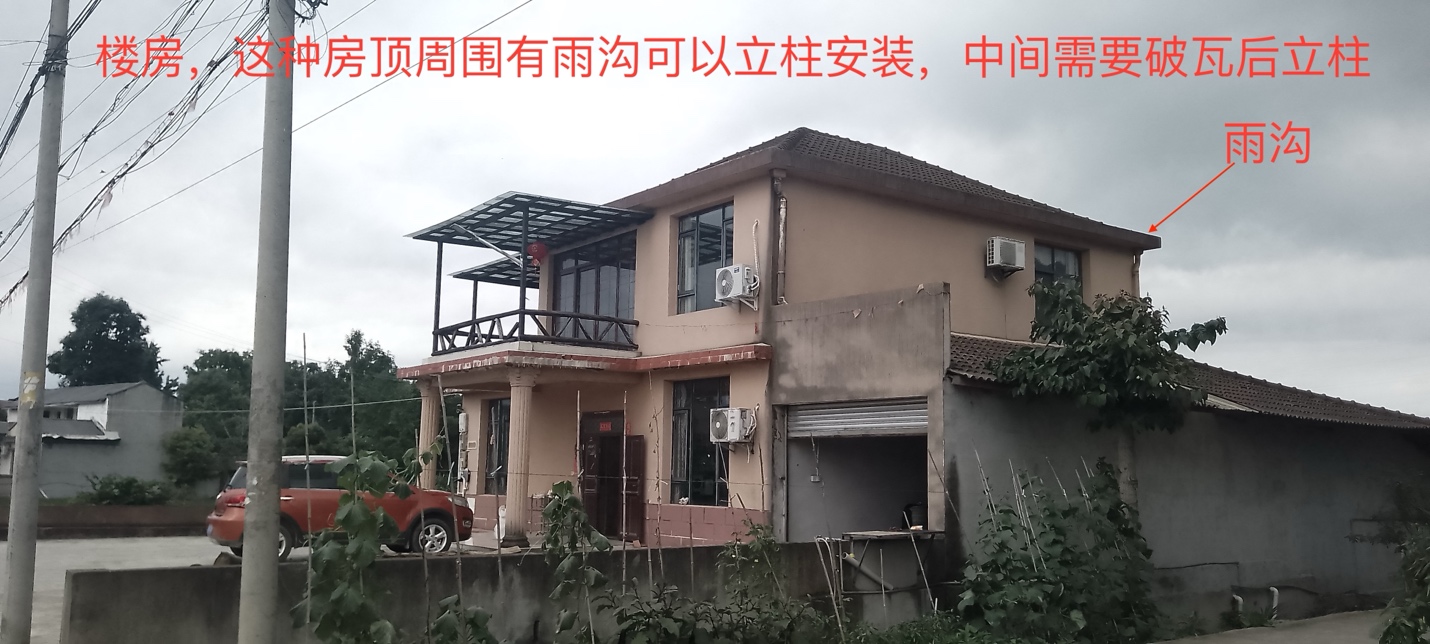

▲ 图13 房型-楼房-2

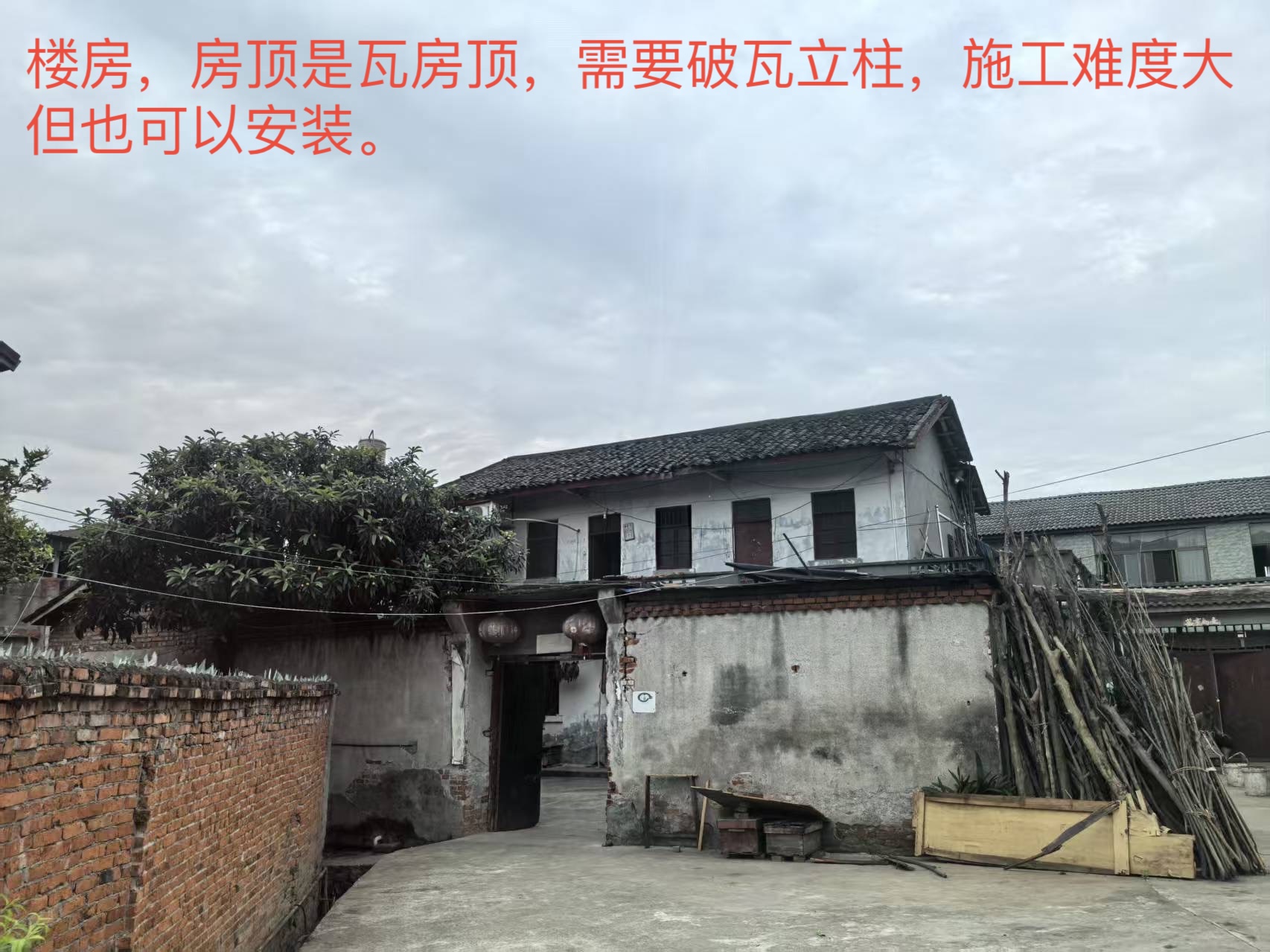

楼房-带瓦顶
▲ 图14 楼房-带瓦顶

平房:

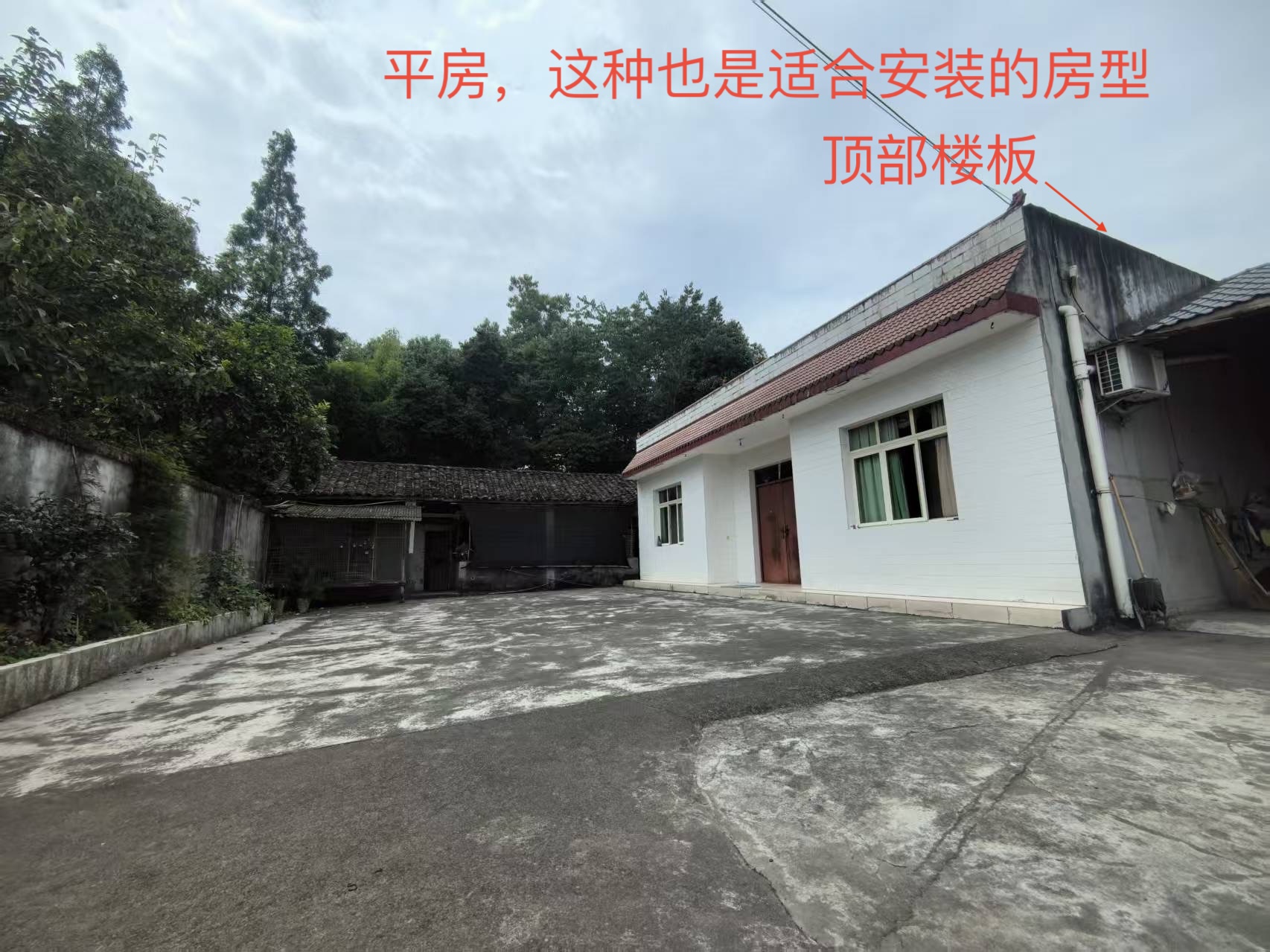

房型-平房
▲ 图15 房型-平房

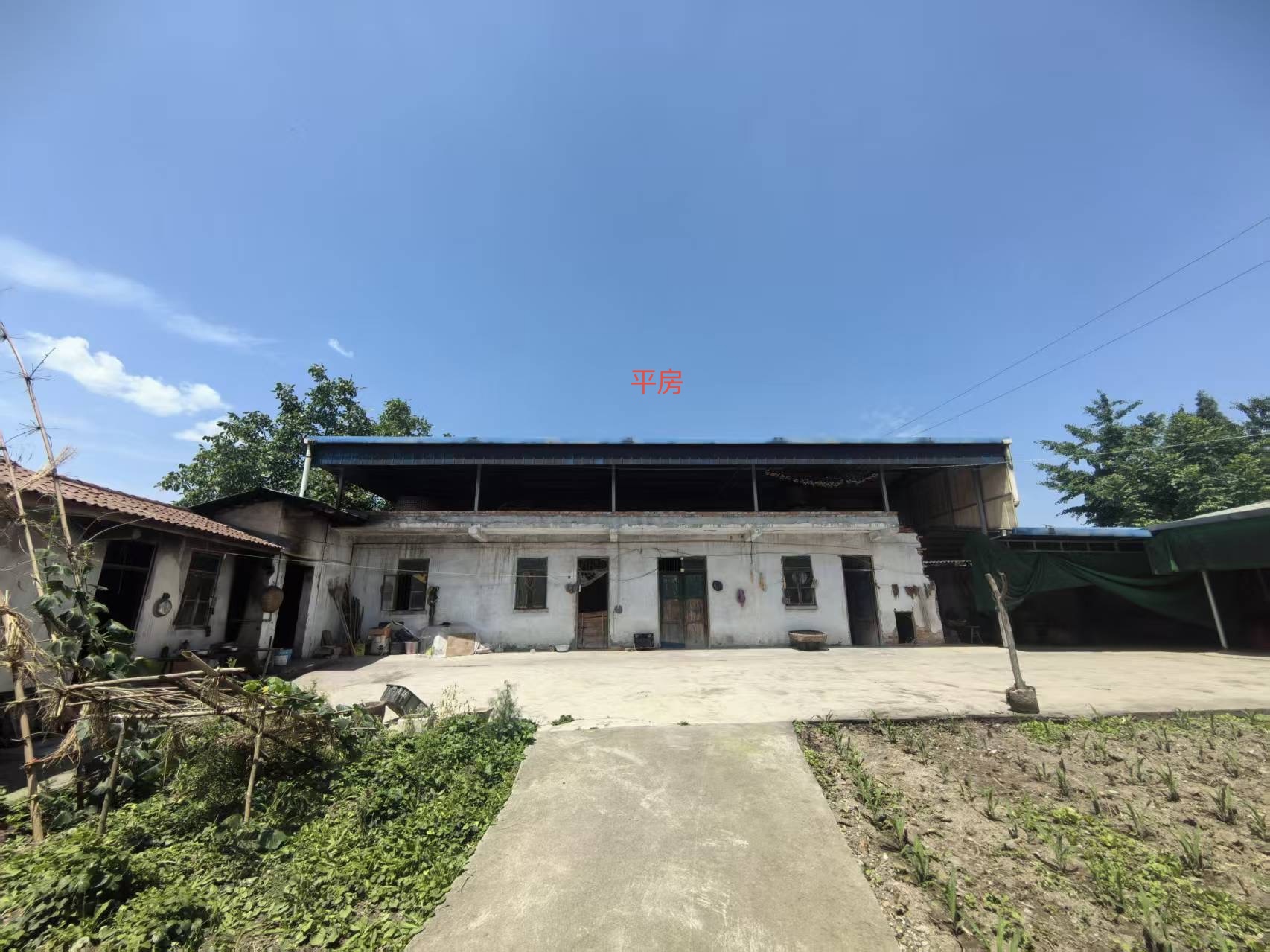

房型-平房2
▲ 图16 房型-平房2

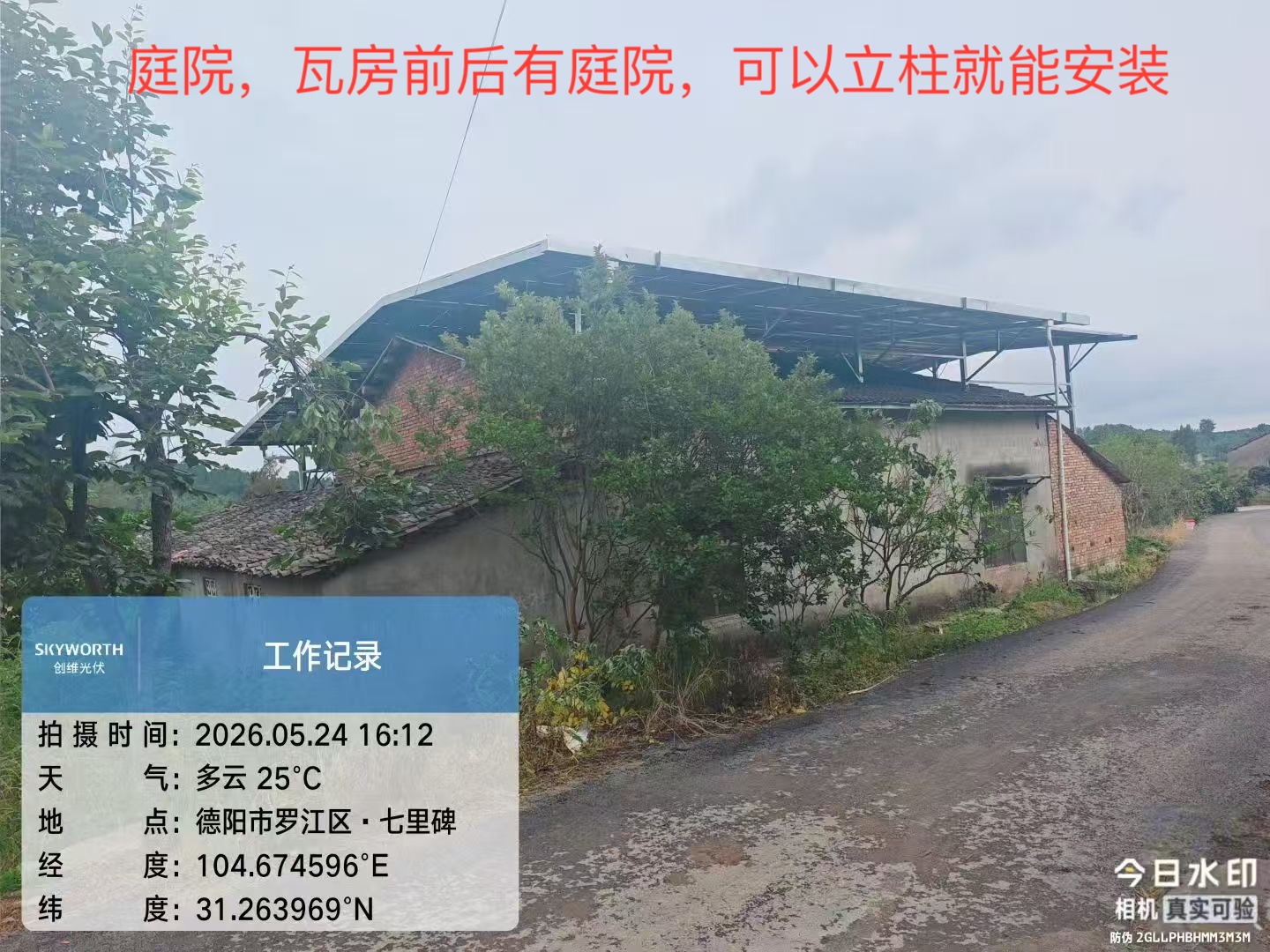

有独立庭院瓦房:

独立庭院瓦房
▲ 图17 独立庭院瓦房

四、检查是否有遮挡(是否需要清障)

1. 你要观察

光伏板上方是否有遮挡物——就是全天有太阳的时候,不能把照向光伏面板的阳光挡住了。

2. 核心任务

观察光伏组件上方和正南方、东南、西南方向是否有遮挡物,因为我们是北半球,太阳主要在我们的南方。阴影遮挡会严重影响发电量甚至烧毁组件。

❌ 常见障碍物:

  • 高大树木
  • 其它楼房
  • 铁塔 / 通信塔
  • 高度低于5米但直接影响采光的高压线

3. 判断规则(简单版)

判断规则:如果"遮挡物距离不够远",就必须处理。
计算规则:障碍物高度 × 1.7 < 距离 → 才安全

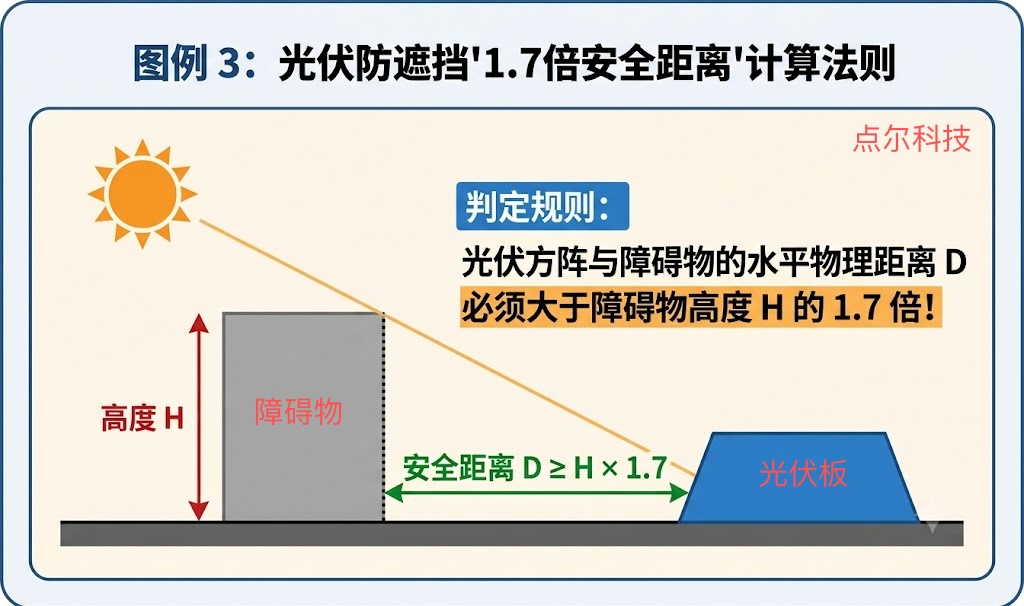

障碍物安全距离
▲ 图18 障碍物安全距离

4. 遮挡解决与替代方案

  • 直接清障:在取得产权人同意下,对树木进行修剪或移除(俗称砍树,在开展业务阶段时常遇到)。
  • 抬高组件支架:阳光房设计高度 ≤ 6米;庭院支架高度 ≤ 8米。(由平台商安装设计工作完成)
  • 避让设计:无法处理遮挡时,改用彩钢瓦方案或调整方阵排布避开阴影面。(由平台商安装设计工作完成)

五、再次确认容量 + 距离是否合规

1. 再次确认台区容量

通过"四线"确认台区变压器容量是否已被占满。

注意区分:

  • 动力线
  • 光伏线
  • 不同台区不要混淆

2. 确认剩余容量是否足够

变压器容量 可接入户数
50 kW1户
100 kW2户
160 kW3户
200 kW4户

3. 距离判断(很重要)

距离规则:
客户到四线距离 ≤ 100米 → 正常计费
超过 100米 → 可能需要额外费用(跨线/扩线)

如果超出的费用由你来支付,一般价格在1000-2000元。一般考虑光伏板数量多的时候才做这种超出100米的业务,注意计算自己的佣金收入和这里的额外费用,避免佣金不够扩线费。

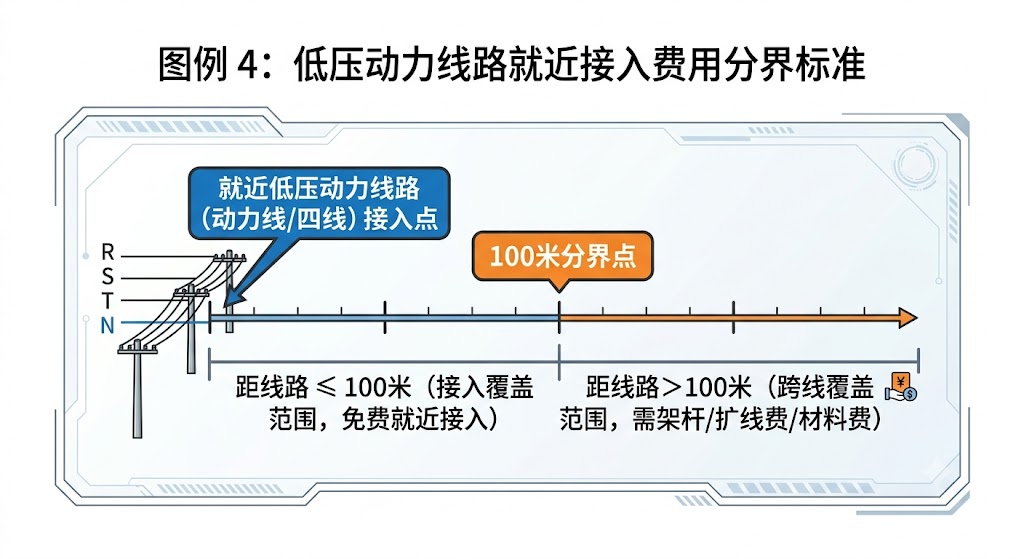

距离4线扩线费用
▲ 图19 距离四线扩线费用

六、录入订单(正式下单)

在点尔工单App中填写信息:

📌 必填资料:
  • 身份证
  • 银行卡(无卡也可备注说明情况)
  • 房产证(没有则用村委证明)
  • 电表编号
  • 现场定位 + 图片(用水印相机APP拍照就可以带上定位信息)
📸 必须上传:
  • 房屋照片
  • 变压器照片
  • 安装环境照片
  • 电杆上的电杆号(查容量有时候也需要用到)

注册登录点尔工单APP → 打开订单管理 → 订单管理中点击右下角的 + 号创建订单

进入订单管理页面
▲ 图20 进入订单管理页面

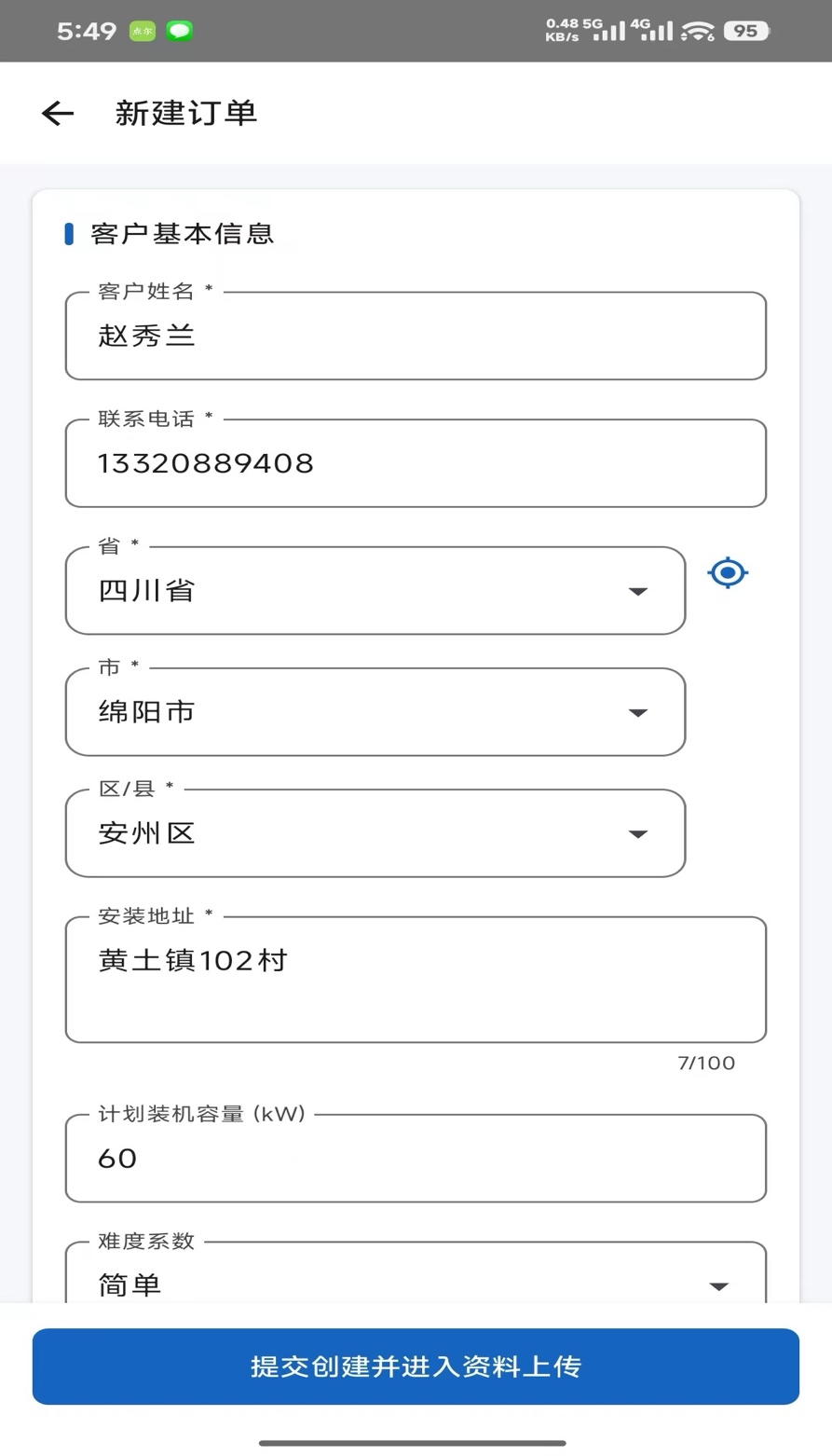

填写客户基本信息
▲ 图21 填写客户基本信息
上传必要的资料照片

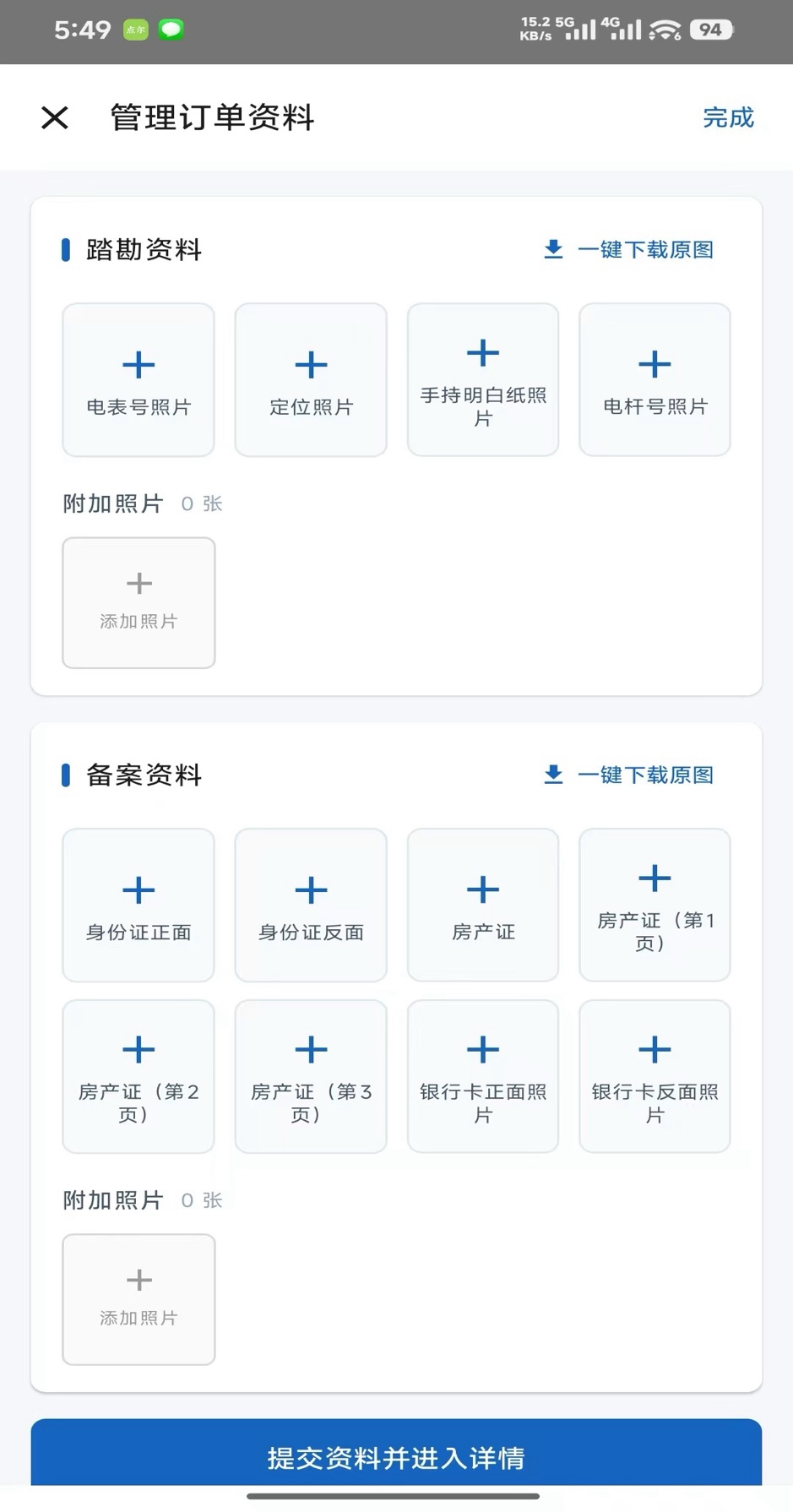

▲ 图22 上传必要的资料照片

填写跟进记录
▲ 图23 填写跟进记录

七、如果没有容量怎么办?

如果当前台区没有容量

处理方案:跨台区申请

评估是否可以:

  • 拉线
  • 架设电线杆
注意:这里必须联系我们的业务专家,二次确认。
梁老师 17748160006(微信同号)

八、订单后续流程(用户不需要操作)

录单成功后系统会自动分配平台商然后开启光伏建站自动流转流程:

  1. 平台商审核容量
  2. 现场踏勘电力备案
  3. 电站设计
  4. 电站备案
  5. 材料发货
  6. 到货审核
  7. 现场施工安装
  8. 售后
  9. 并网发电
  10. 结算

九、容量异常处理(关键风险点)

风险提示:
如果电力部门查到容量不真实 / 已被占用,必须执行以下操作:

必须执行:

联系业务专家,配合各级管理人员查明占用源头,协同电力部门快速清理虚假、逾期未施工的"僵尸订单",依法释放出真实的变压器容量,从而保障新合规用户的顺利并网与利益落地。

联系业务专家:梁老师 17748160006(微信同号)

业务核心总结(新人快速记忆公式)

分布式光伏看点并不复杂,跑现场只需死磕三件事:

  1. 看这个地方还能不能装 —— 核对台区变压器剩余容量
  2. 看这个房子能不能装 —— 核对房屋结构安全、类型及面积
  3. 看这个位置装了会不会有问题 —— 核对周边有无阴影遮挡、并网距离是否超100米
