分布式光伏业务培训手册v1.0.0
编辑:点尔科技
一.
分布式光伏业务基本操作以及基础知识
1.
分布式光伏主推建站模式是什么?
目前点尔科技对接合作的平台厂商主推的是户用光伏25年租赁模式。
户用光伏25年租赁模式是指业主(客户)将符合条件的闲置屋顶出租给光伏企业安装光伏电站,由企业负责投资、建设与运维,业主按年获得租金,并在电站安装完成并网后获得一笔初装费。如果有业主选择自建模式也是可以开展业务的。
自建模式(全额投资/业主自建)是指由屋顶产权人自行出资购买光伏设备并负责建设,电站产生的发电收益(全额上网卖电或自发自用省电)全部归业主所有。相比25年租赁模式,自建模式的能获得卖电收益,但业主需要承担全部的初期投资成本和后续长达25年的运维风险。
2.
开展业务时你要做什么:
以下是开展业务的主要步骤:
1)
直接和客户沟通是否愿意安装光伏,推广25年租赁模式。
2)
根据定位或客户地址到达现场查看房型是否符合条件,估算面积能安装多少块光伏板。
3)
询问客户本村安装光伏情况,找到附近的变压器 / 台区位置,初步判断台区剩余容量能否容纳预估的光伏板容量。
4)
拍照记录:客户房屋照片、变压器(台区)照片、电杆号等重要信息。
5)
如果台区初步判断有容量可以安装,就可以使用点尔APP录入订单基本信息,进一步跟进。
3.
目前业务核心问题:
这个台区还能不能装?
客户是否同意安装?
4.
变压器额定功率,容量参考(简单记忆):
·
50kW
≈ 可安装 1 户
·
100kW
≈ 可安装 2 户
·
160kW
≈ 可安装 3 户
·
200kW
≈ 可安装 4 户
5.
经验公式(快速判断):
· 50kW → 约
55块 730w板
· 100kW → 约
109块 730w板
· 160/200kW → 按比例递增
二.
判断客户是否符合安装条件
1.
客户是否愿意安装光伏(这里都是25年租赁模式):
1)
直接和客户沟通是否愿意安装光伏,如果客户不愿意,询问什么原因,可能会遇到客户听信光伏有辐射的谣言,需要你用给客户讲解专业的光伏知识,打消他听信谣言的顾虑。
2)
可能会遇到客户认为是骗贷款的诈骗行为,这个需要你给他传达我们是正规企业经营,无骗贷这些触犯法律的行为。
2.
同时观察现场电线情况:
看“四线情况”:
·
动力线(工业/商业用电,我们称为四线)
·
光伏四线(已接入光伏系统的线路)
·
判断该区域是否已有多户安装
3.
下面是一些关于怎么辨别电网四线和台区的图片讲解
台区指电力系统中由一台(或多台并列)配电变压器供电的区域,属电力经济运行管理术语,在特定语境中亦作地名使用。其物理范围涵盖变压器低压侧出线至用户电能表之间的线路、设备及覆盖区域,是供电企业进行配电管理、线损核算及用户服务的基本单元。

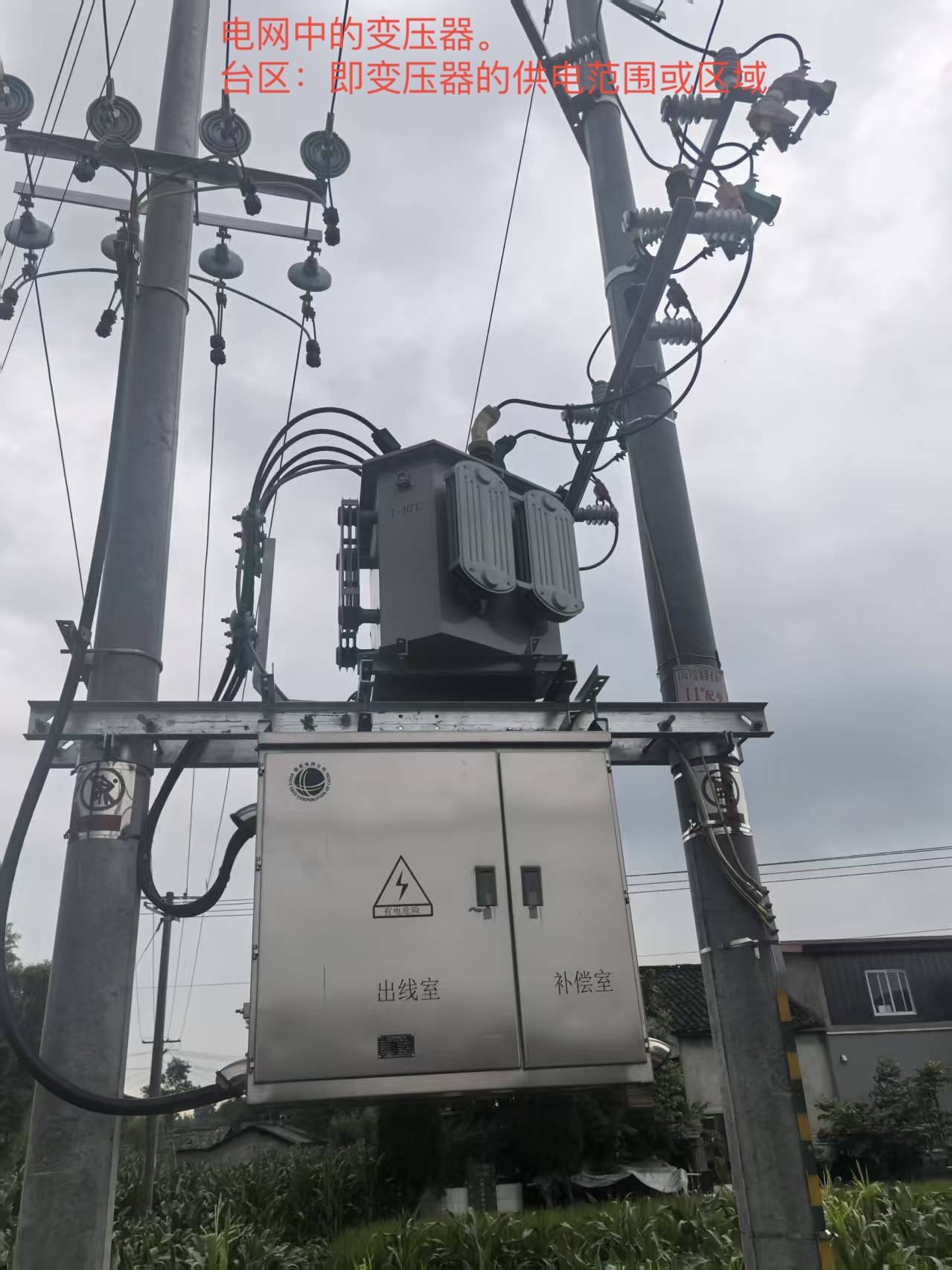

图 1变压器(台区)

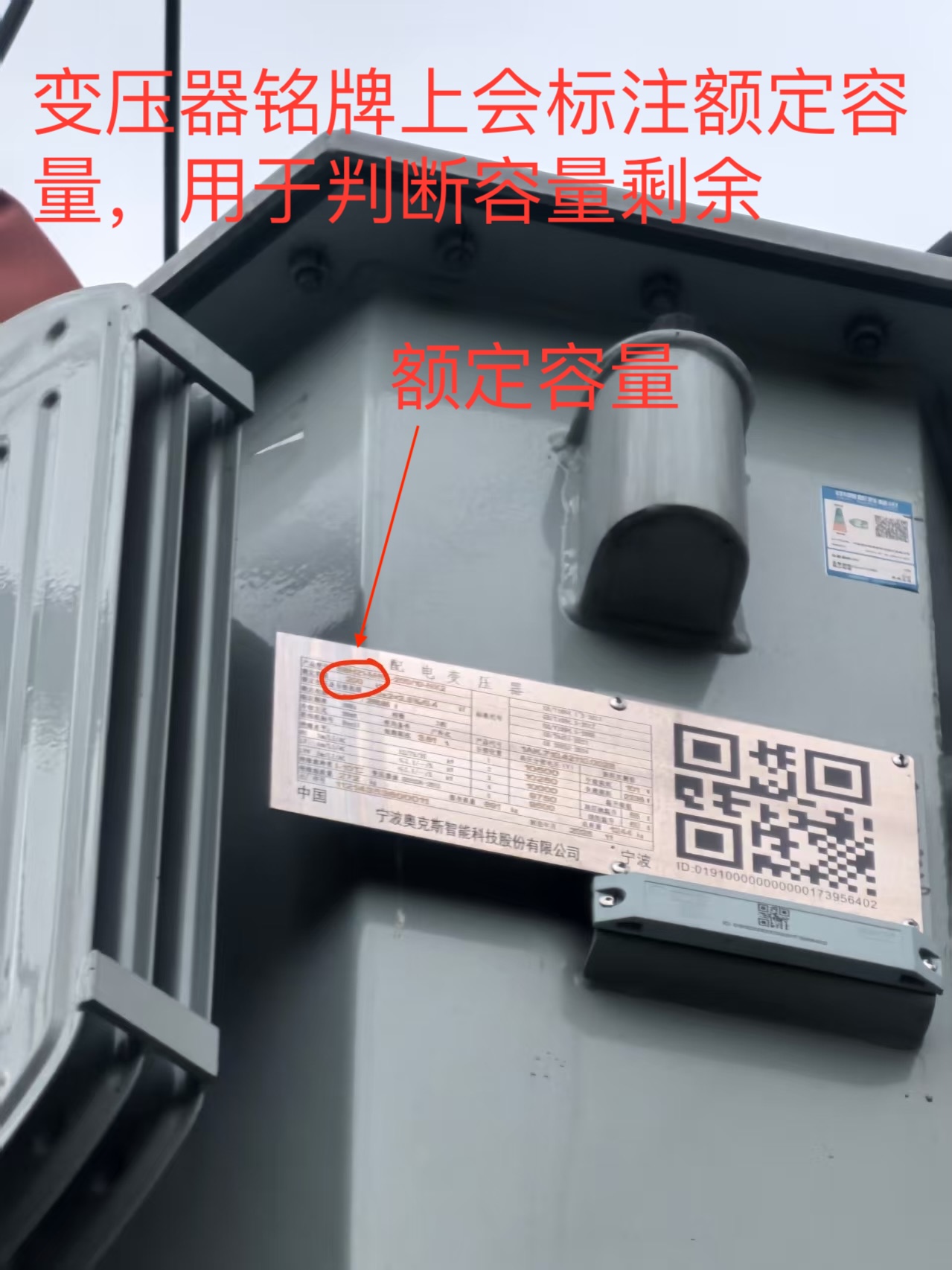

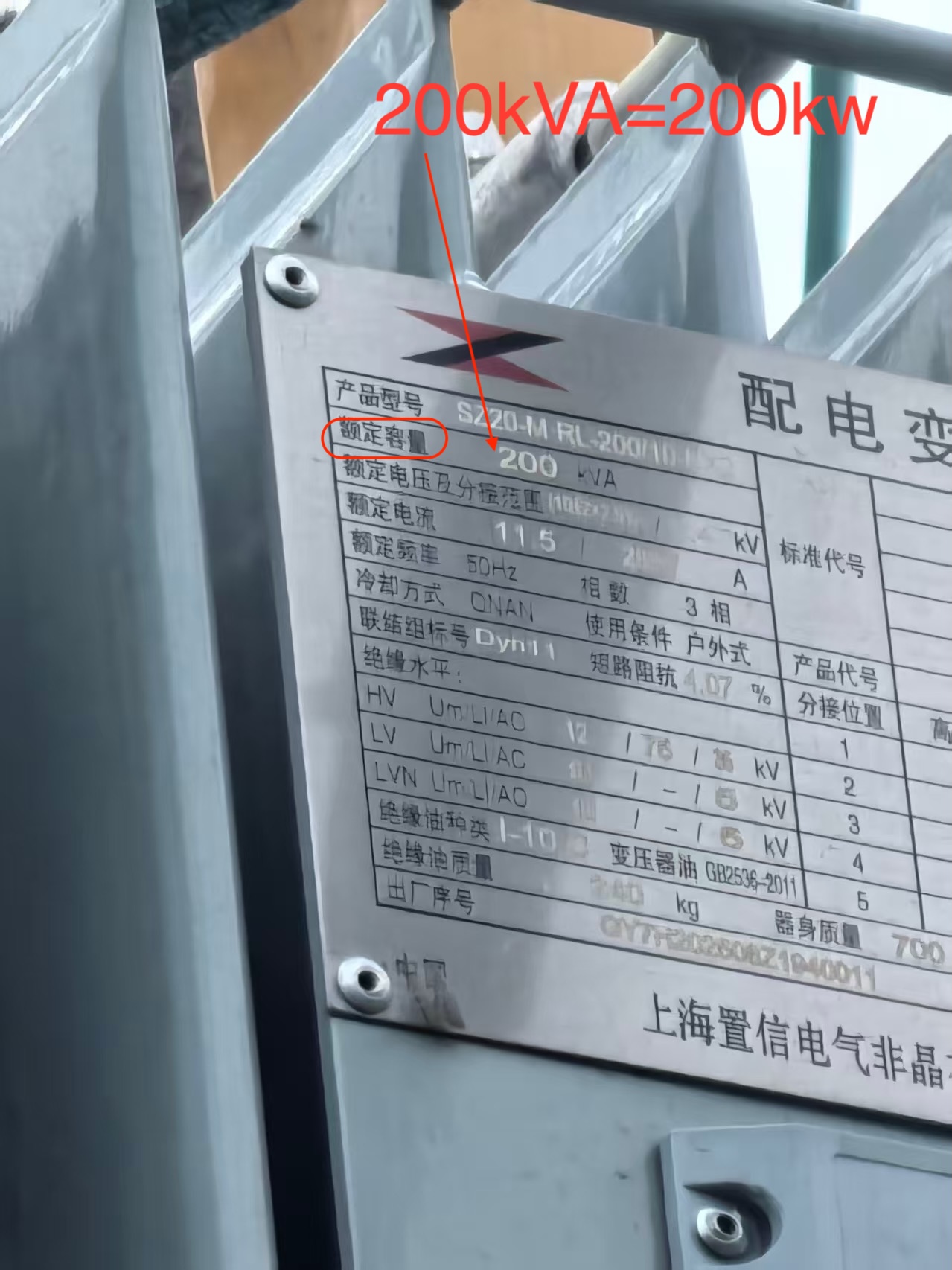

图 2变压器铭牌

图 3变压器铭牌

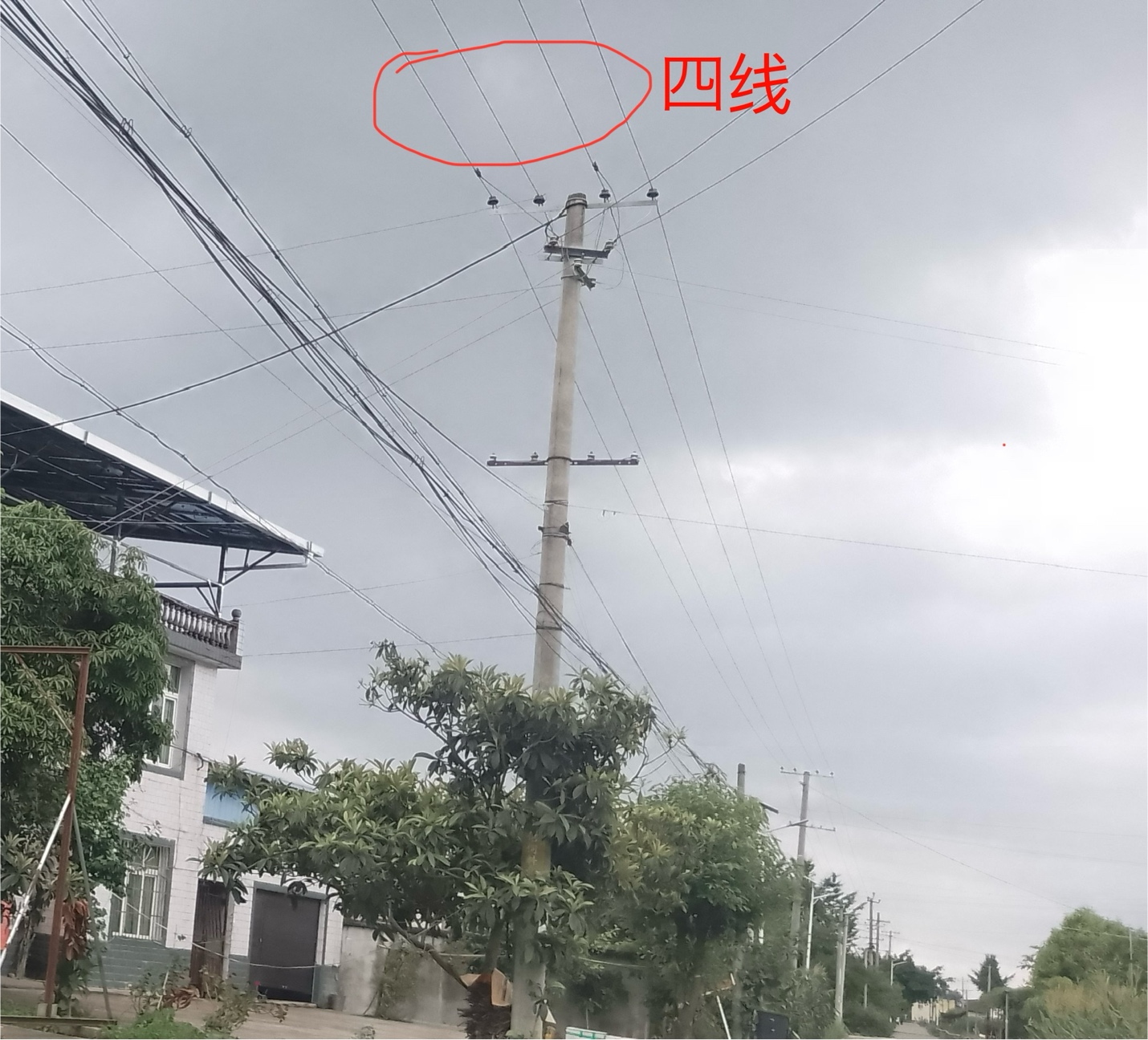

图 4四线

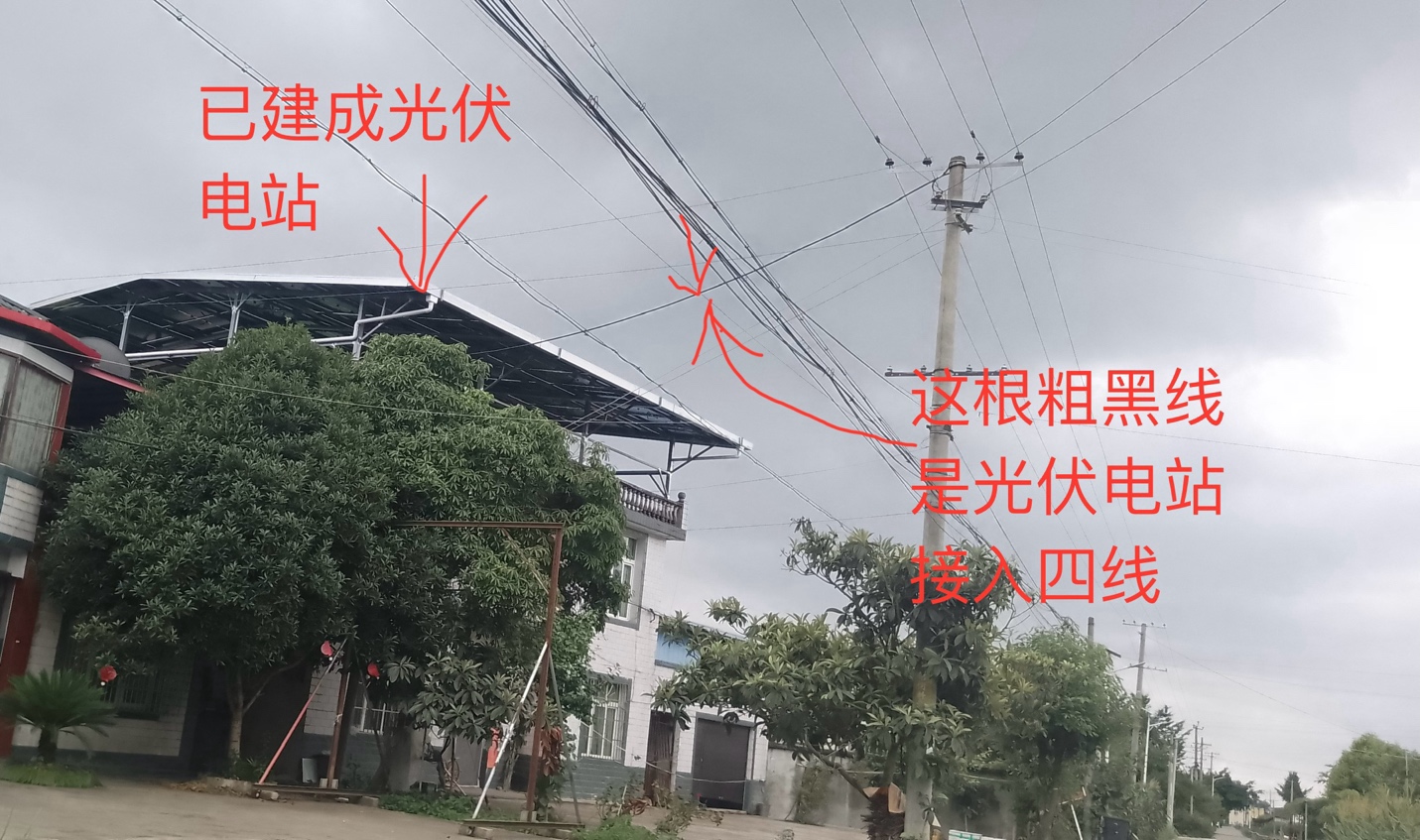

图 5光伏电站接入四线

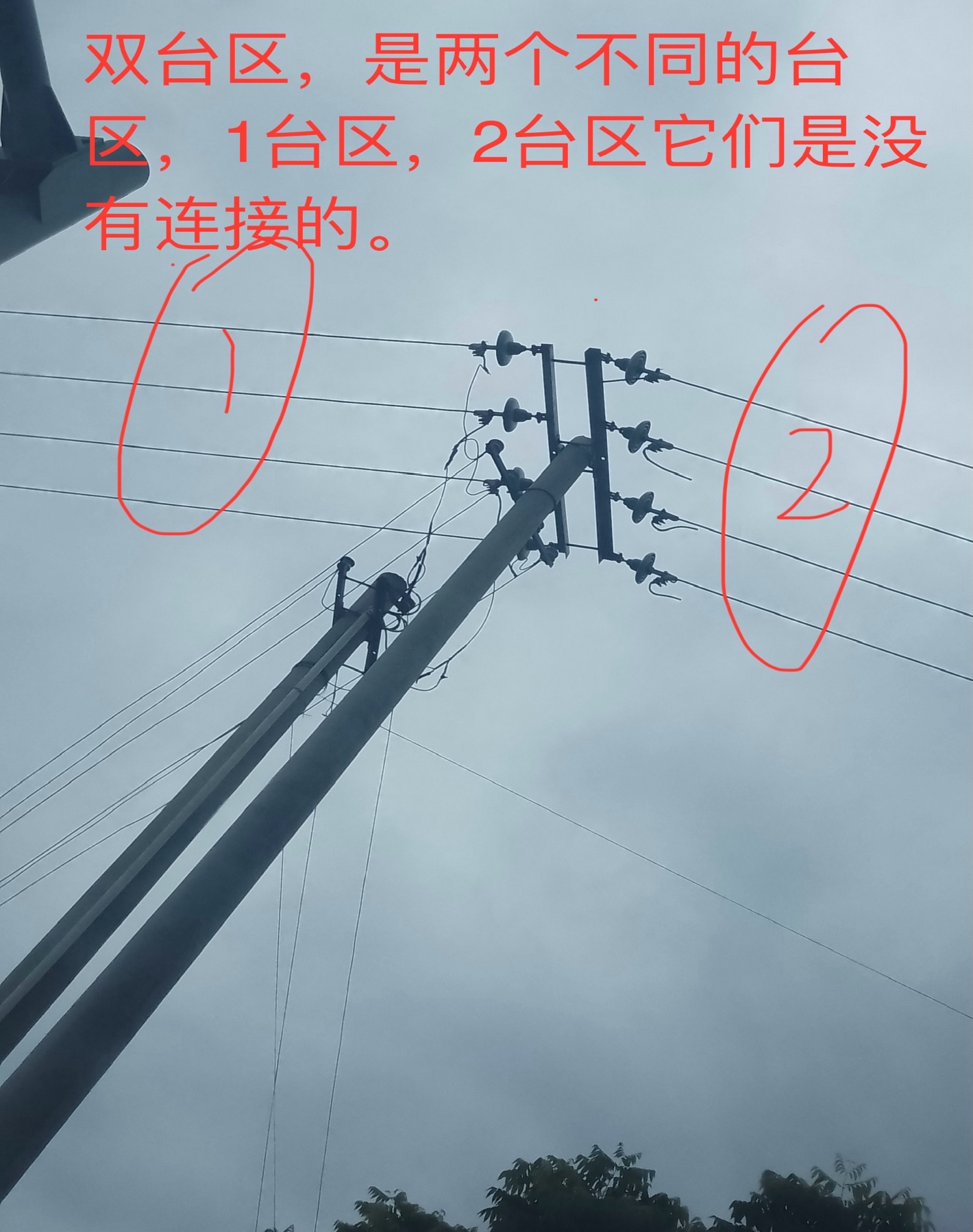

图 6双台区四线-1(独立的两个台区,中间是没有连接电线的,中间那个是支架)

图 7双台区四线-2

图 8一个台区(线路相对复杂注意区分)

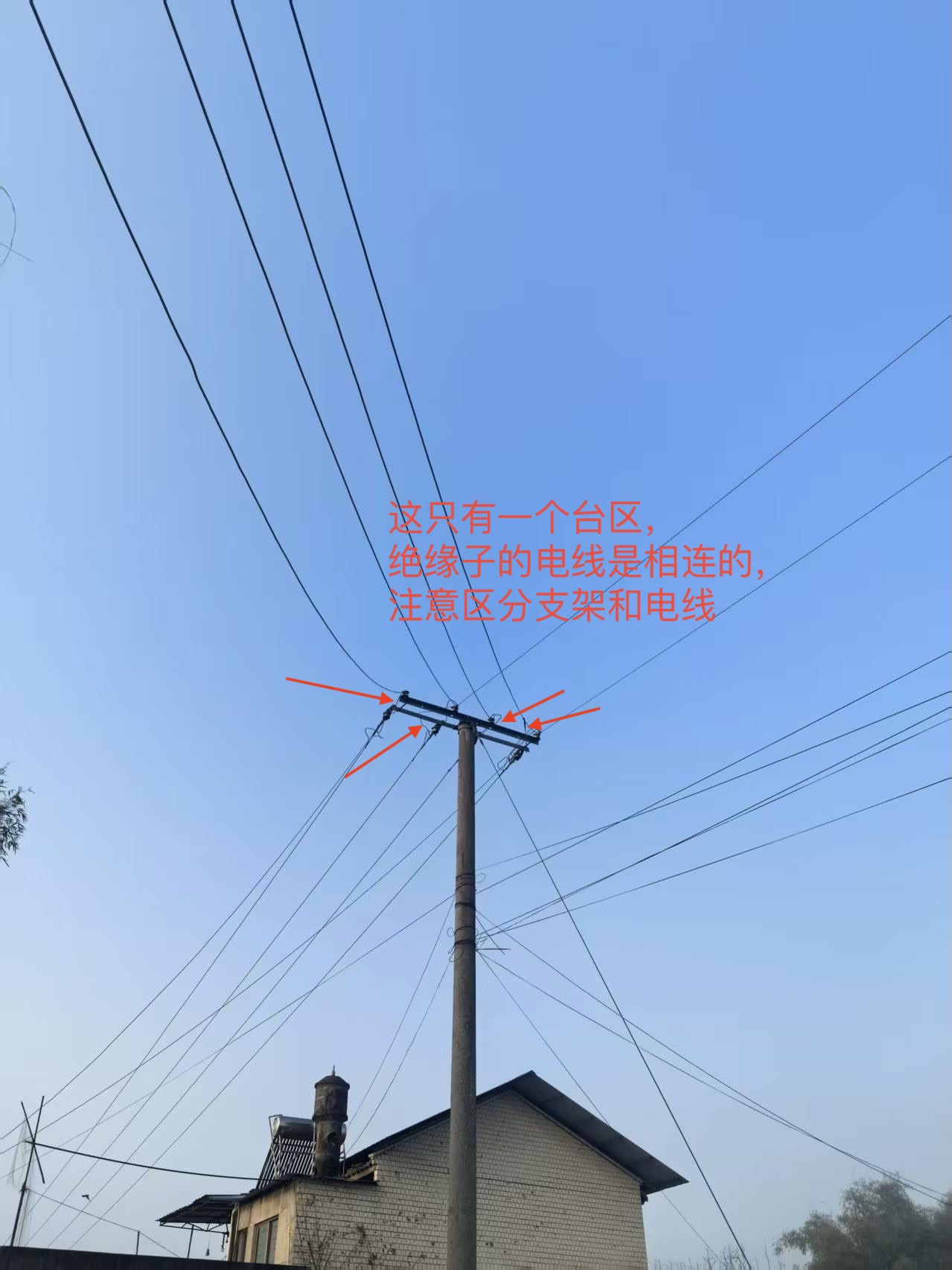

图 9一个台区(注意区分绝缘子上的连接电线和支架)

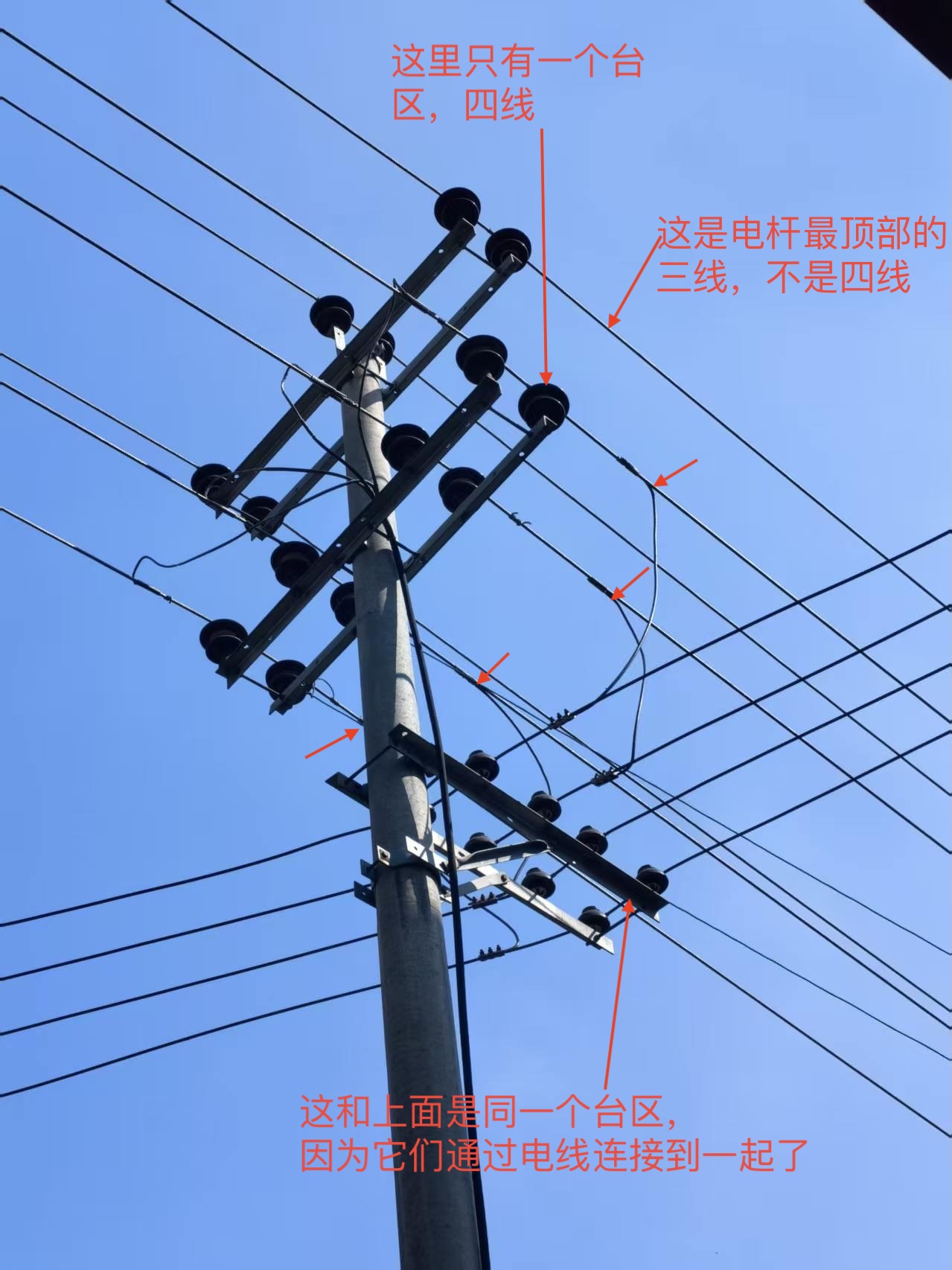

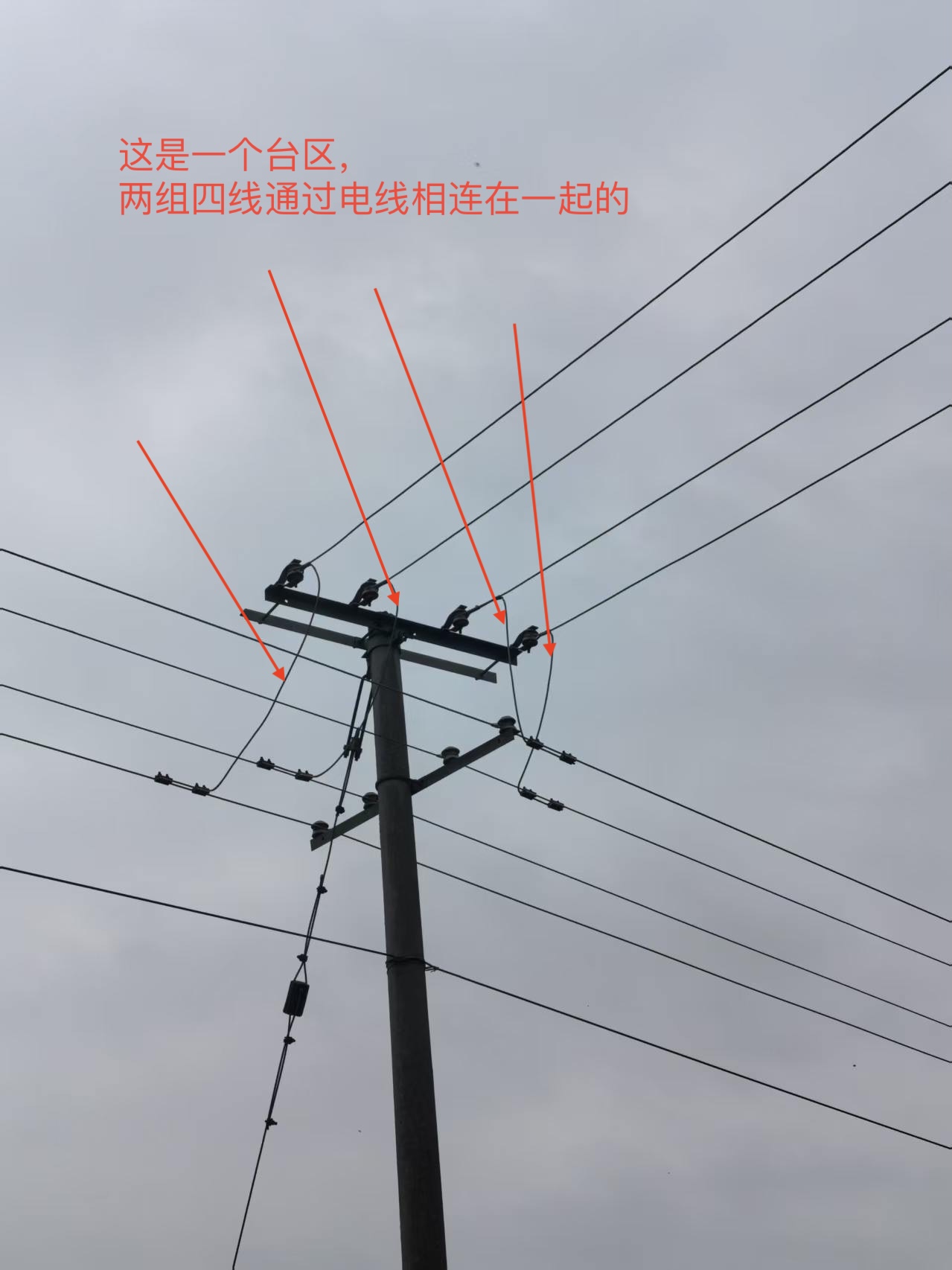

图 10一个台区(两组四线通过电线连接在一起的)

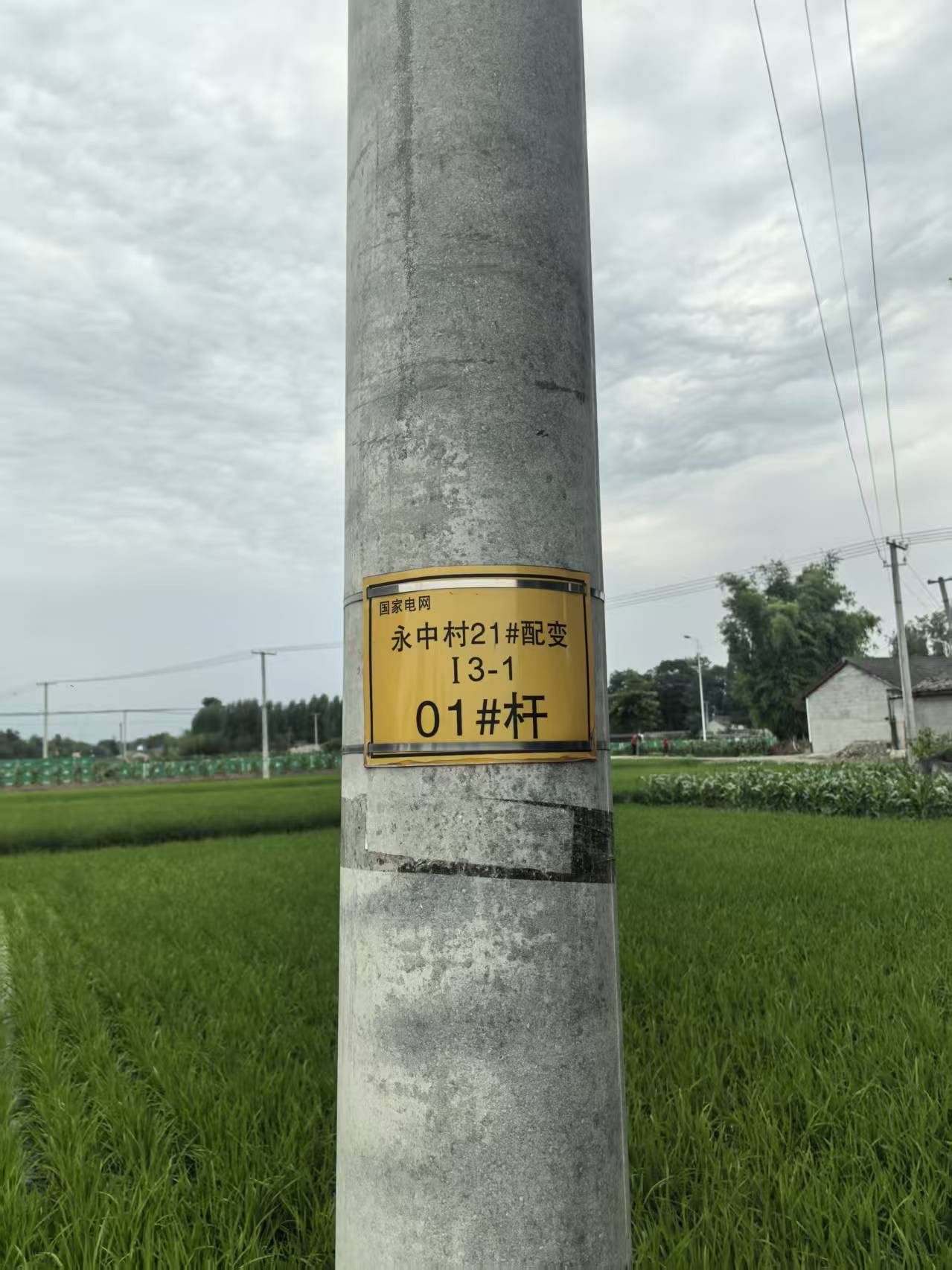

图 11电杆铭牌信息(平台商有时候查容量需要用到)
关键判断:
三. 判断房屋是否符合安装条件
1.
你要检查什么房子能不能装
核心任务: 并不是所有的房子都可以安装光伏,应严格按照房屋类型与面积标准进行准入筛选。
✅
可以安装的房屋类型:
❌ 不适合安装:
2.
符合条件房型参考照片
楼房:

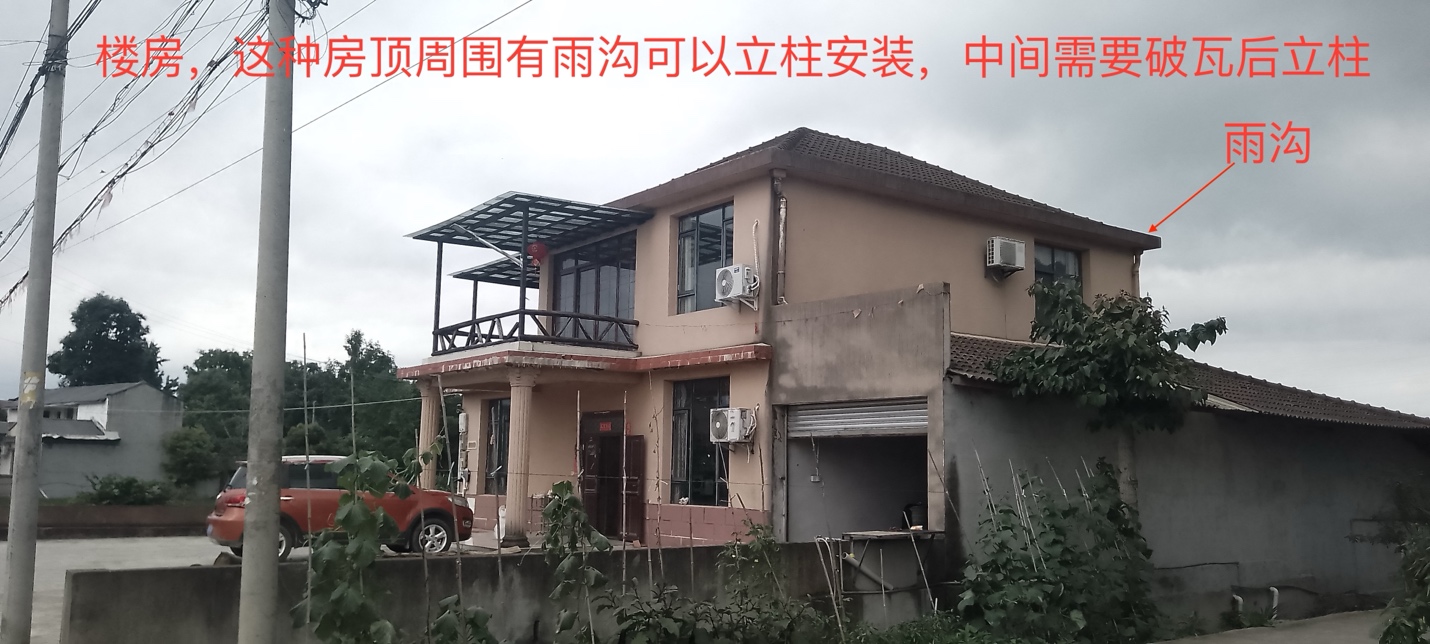

图 12房型-楼房-1

图 13房型-楼房-2

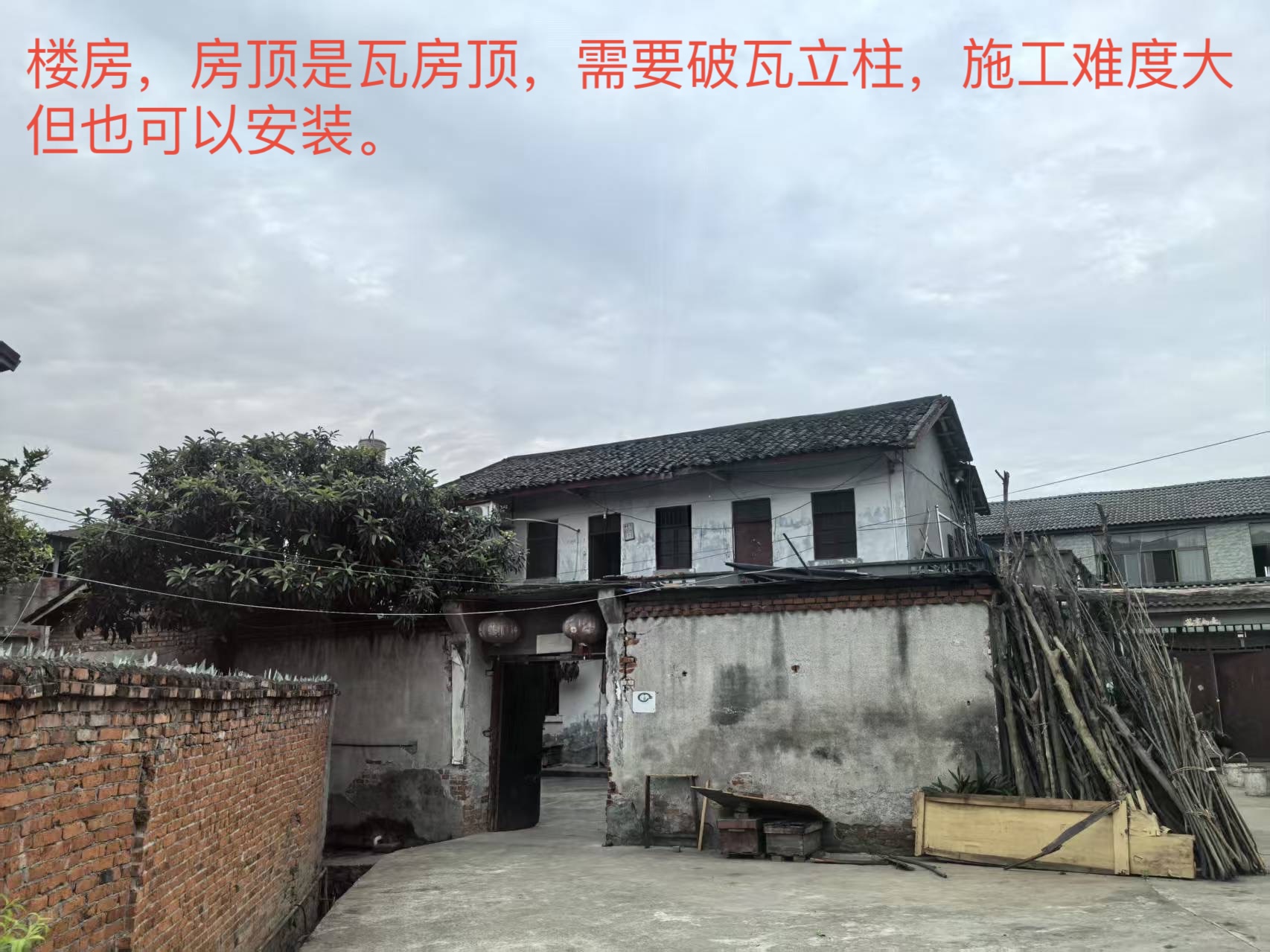

图 14楼房-带瓦顶
平房:

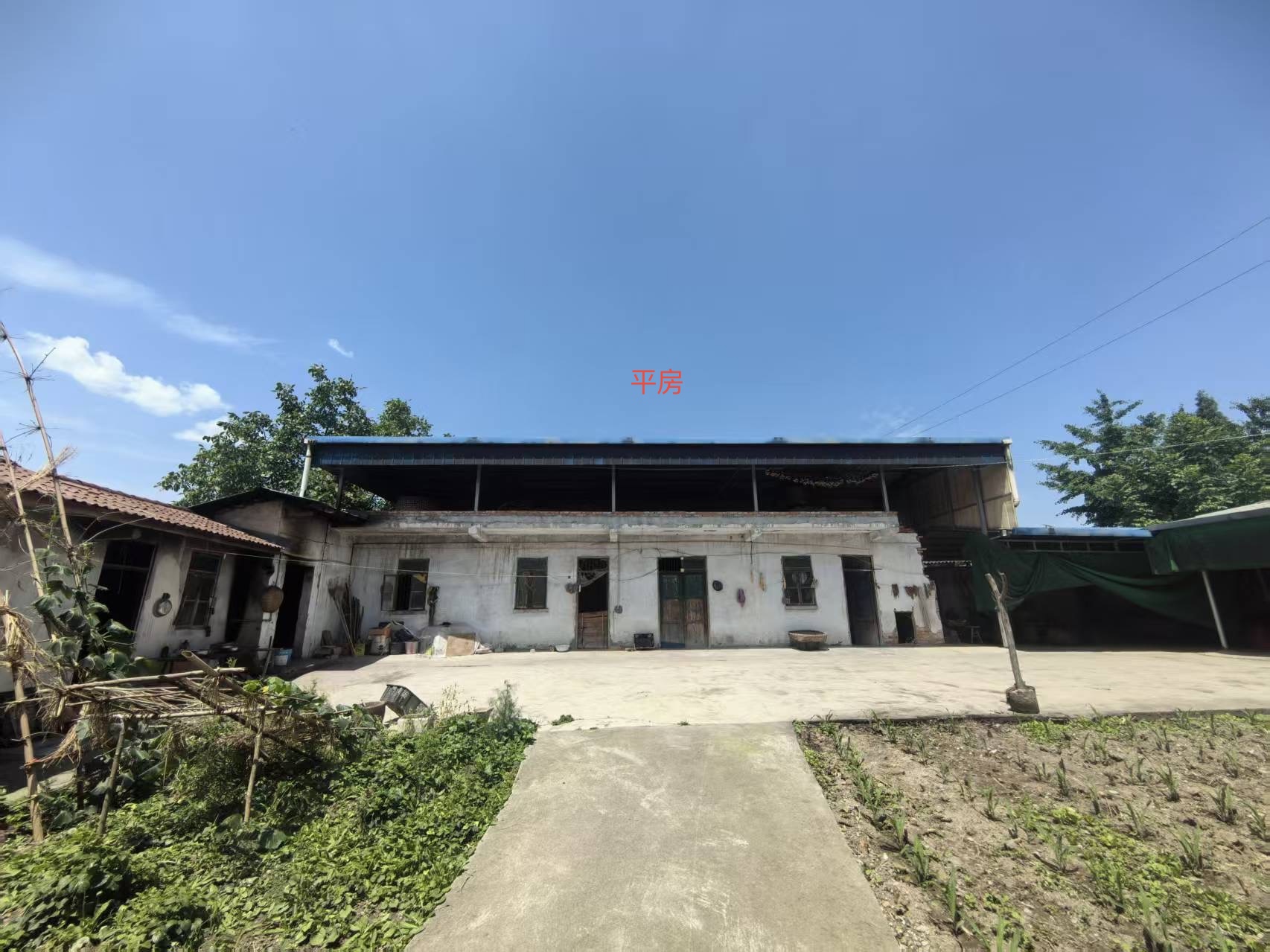

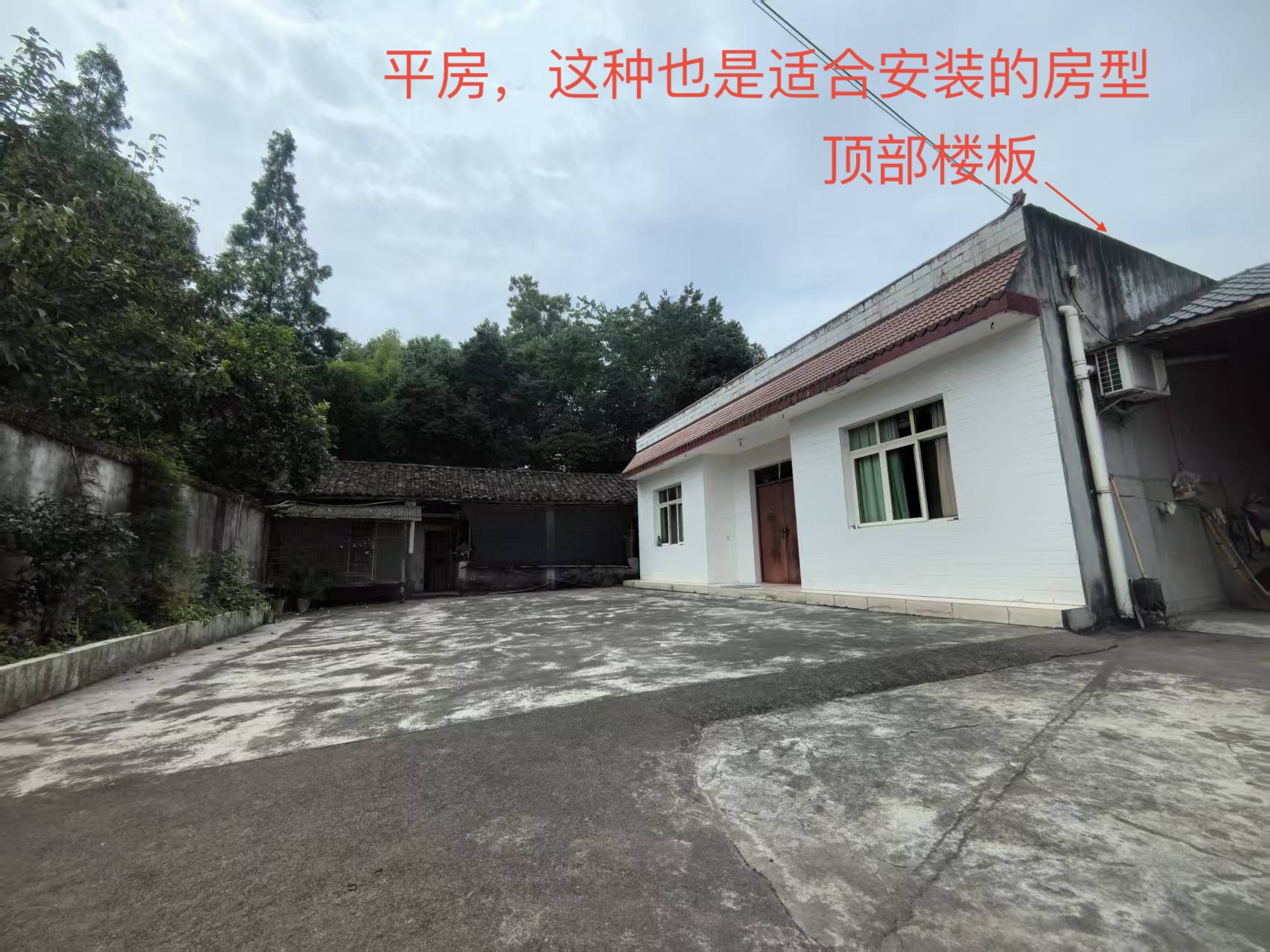

图 15房型-平房

图 16房型-平房2

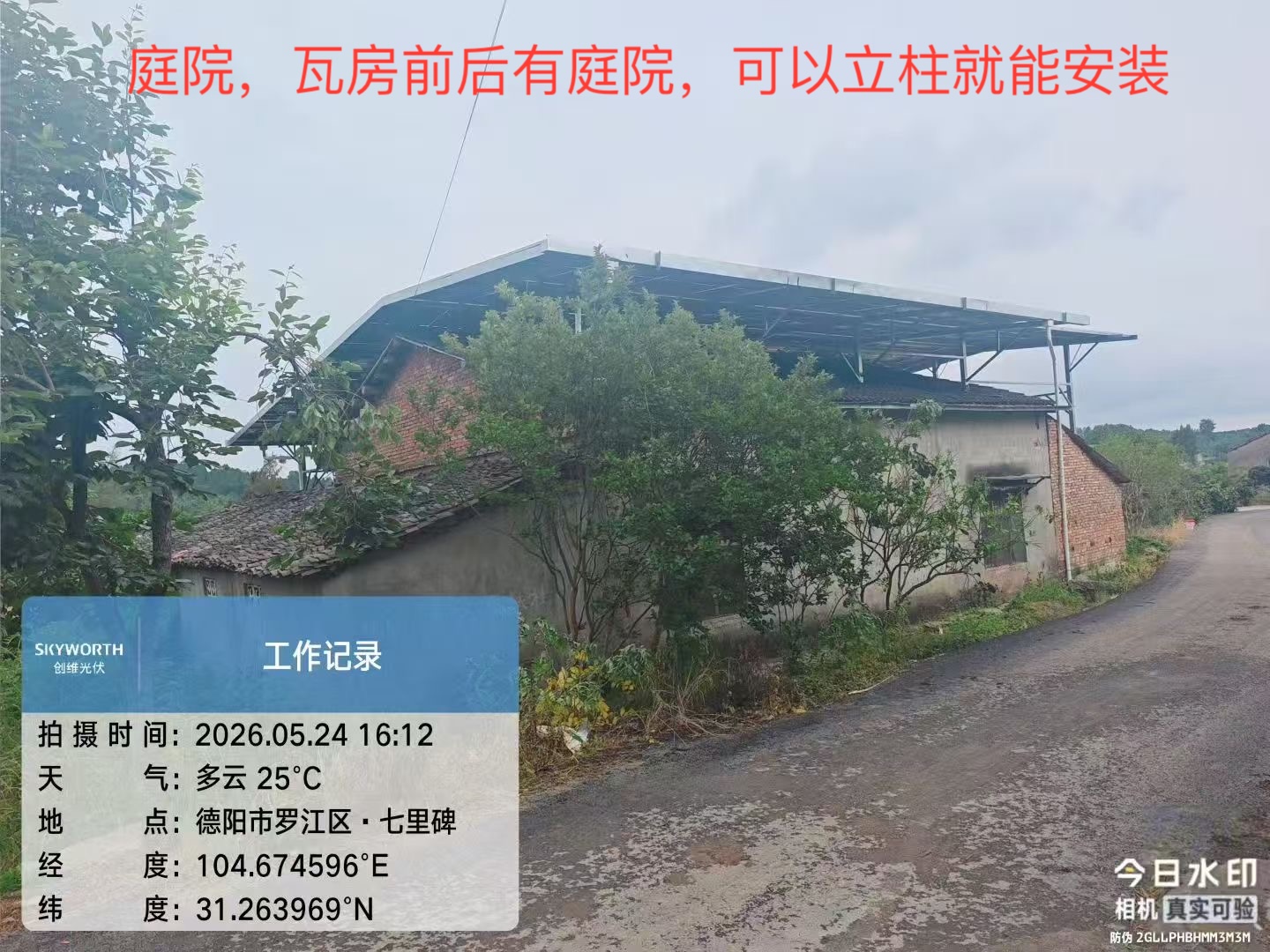

有独立庭院瓦房:

图 17独立庭院瓦房
四.
检查是否有遮挡(是否需要清障)
1.
你要观察:
光伏板上方是否有遮挡物,就是全天有太阳的时候,不能把照向光伏面板的阳光挡住了。
2.
核心任务:
观察光伏组件上方和正南方、东南、西南方向是否有遮挡物,因为我们是北半球,太阳主要在我们的南方。阴影遮挡会严重影响发电 量甚至烧毁组件。
❌
常见障碍物:
3.
判断规则(简单版):
👉 如果“遮挡物距离不够远”,就必须处理:

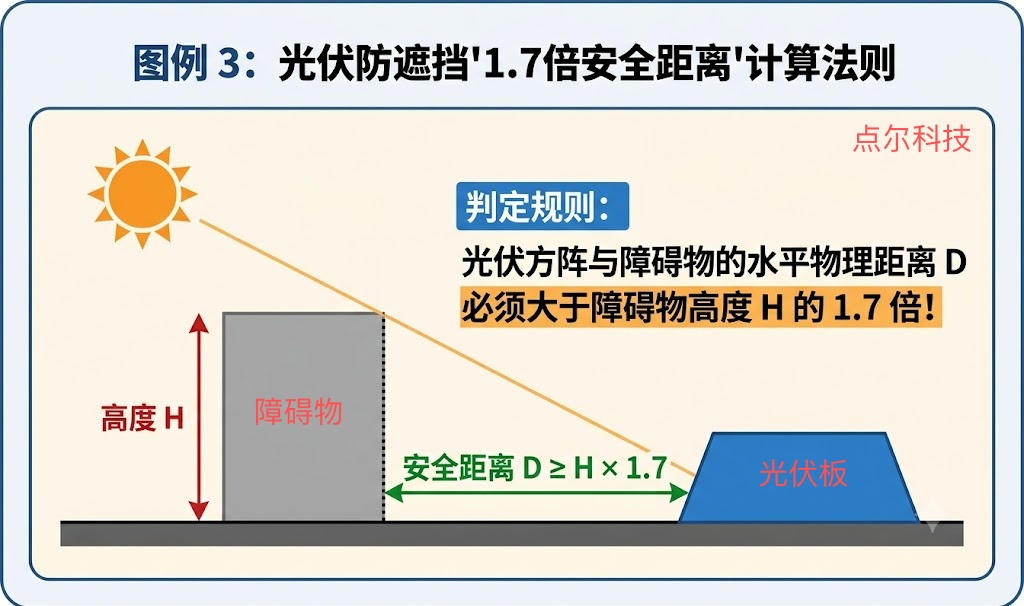

图 18障碍物安全距离
4.
遮挡解决与替代方案:
直接清障: 在取得产权人同意下,
对树木进行修剪或移除(俗称砍树,在开展业务阶段时常遇到)。
抬高组件支架: 阳光房设计高度
≤ 6米; 庭院支架高度 ≤ 8米。(这个处理主要由平台商安装设计工作来完成)
避让设计: 无法处理遮挡时,改用彩钢瓦方案或调整方阵排布避开阴影面。这个处理主要由平台商安装设计工作来完成)
五.
再次确认容量 + 距离是否合规
1.
再次确认台区容量
2.
确认剩余容量是否足够
|
变压器容量 |
可接入户数 |
|
50kW |
1户 |
|
100kW |
2户 |
|
160kW |
3户 |
|
200kW |
4户 |
3.
距离判断(很重要)

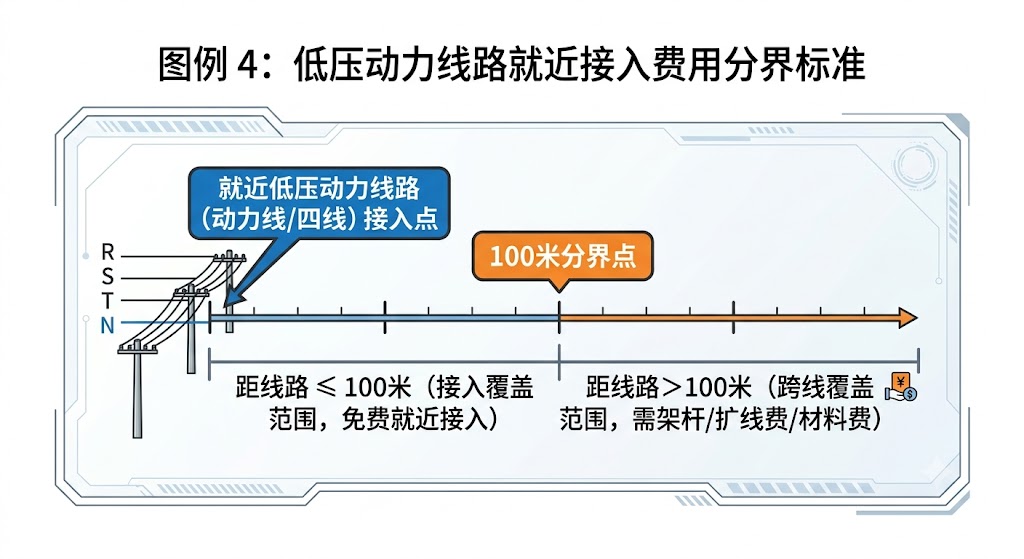

图 19距离4线扩线费用
六. 录入订单(正式下单)
在点尔工单App中填写信息:
📌
必填资料:
📸 必须上传:
注册登录点尔工单APP:打开订单管理,订单管理中点击右下角的+
号创建订单

图 20进入订单管理页面

图 21填写客户基本信息

图 22上传必要的资料照片

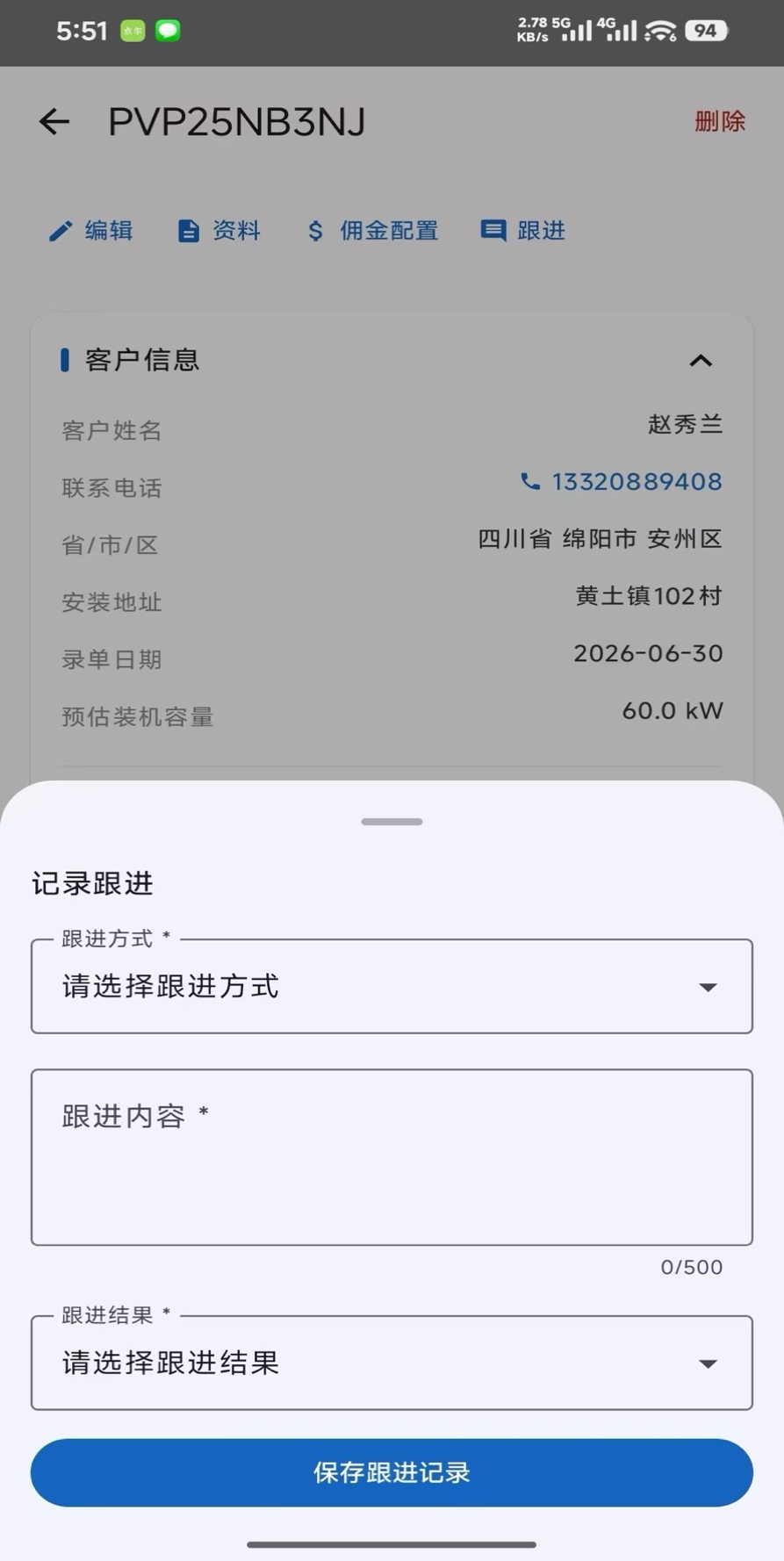

图 23填写跟进记录
七.
如果没有容量怎么办?
1.
如果当前台区没有容量:
处理方案:
2.
注意:
这里必须联系我们的业务专家(梁老师 联系方式:17748160006 微信同号),二次确认。
八.
第8步:订单后续流程(用户不需要操作)
录单成功后系统会自动分配平台商然后开启光伏建站自动流转流程:
1. 平台商审核容量
2. 现场踏勘电力备案
3. 电站设计
4. 电站备案
5. 材料发货
6. 到货审核
7. 现场施工安装
8. 售后
9. 并网发电
10.
结算
九.
容量异常处理(关键风险点)
1.
如果电力部门查到:
容量不真实 / 已被占用”
2.
必须执行:
联系业务专家,配合各级管理人员查明占用源头, 协同电力部门快速清理虚假、逾期未施工的“僵尸订单”,
依法释放出真实的变压器容量, 从而保障新合规用户的顺利并网与利益落地。
十. 🎯 业务核心总结(新人快速记忆公式)
分布式光伏看点并不复杂, 跑现场只需死磕三件事:
1.
看这个地方还能不能装(核对台区变压器剩余容量)
2.
看这个房子能不能装(核对房屋结构安全、类型及面积)
3.
看这个位置装了会不会有问题(核对周边有无阴影遮挡、并网距离是否超100米)
